装修笔记(一)硬装篇

21年年末,随着房屋的交付,我也算是拥有了人生的第一套房。感谢父母的养育之恩,让我能够在这个“掏空六个钱包”的年代也有房可住。感谢兄弟的手足之情,在交首付面临捉襟见肘的窘境时,若不是几位兄弟的慷慨解囊,也无法渡过难关。感谢我对象的鼎力支持,在后期的装修工作中,方案设计、主材挑选、家电采购方面都起到了至关重要的作用。感谢在北京职场结识的几位老总,家具行业建树颇丰,在我添置家具时不遗余力的给予帮助。现在装修整体业已接近尾声,在这里简单记录一下自己装修的过程,对有装修需求的朋友也可以做一个参考。

本文作为系列的第一篇文章,主要是记录硬装的流程。硬装方面我当时是选择的全包(大包),所以从我个人角度来看,并没有过多的参与其中,方案确定,主材挑选完毕后,监工基本是由我父母完成,施工则是全权信任的工程队。所以文章基本上是一篇流水账,记录下顺序过程,以及一些我认为需要特别明确的细节。

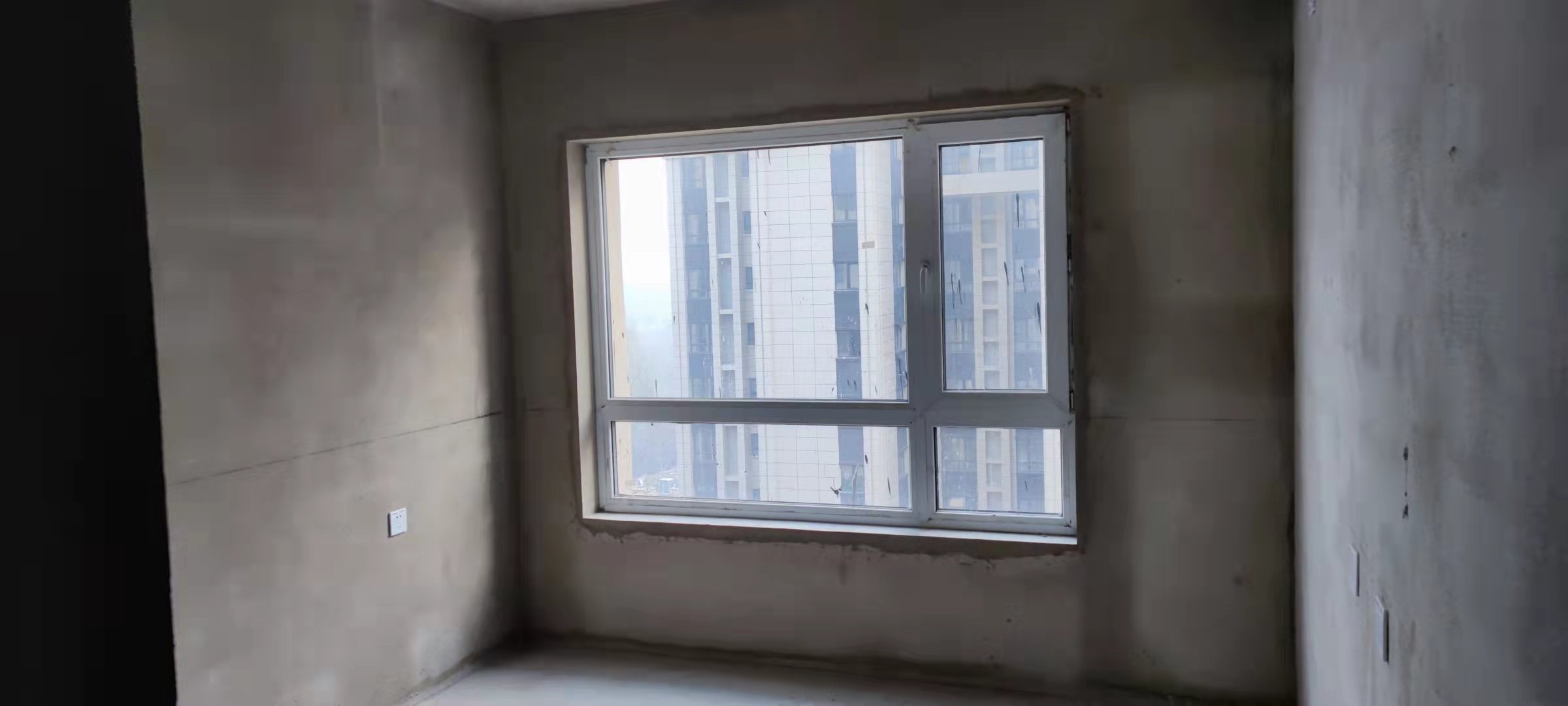

主卧

主卧

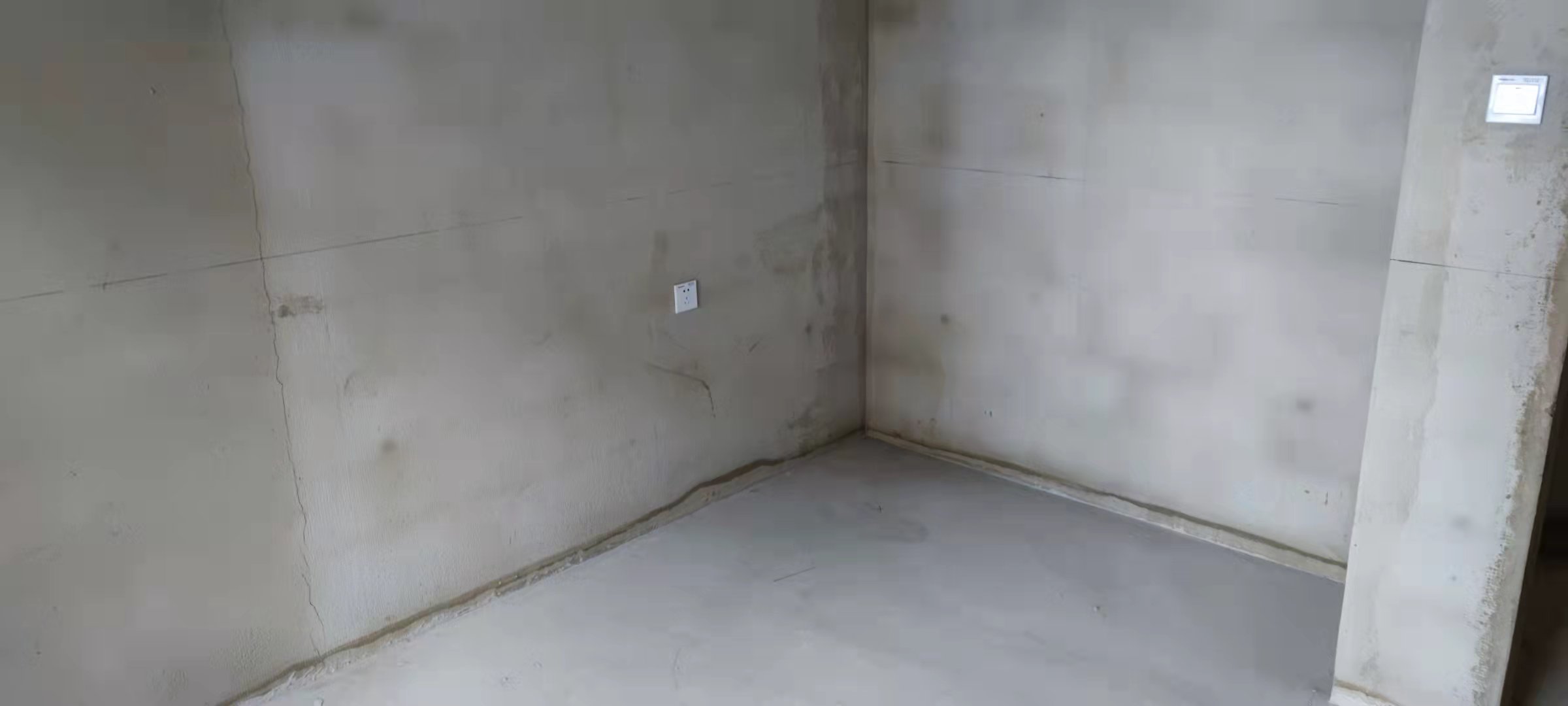

书房

书房

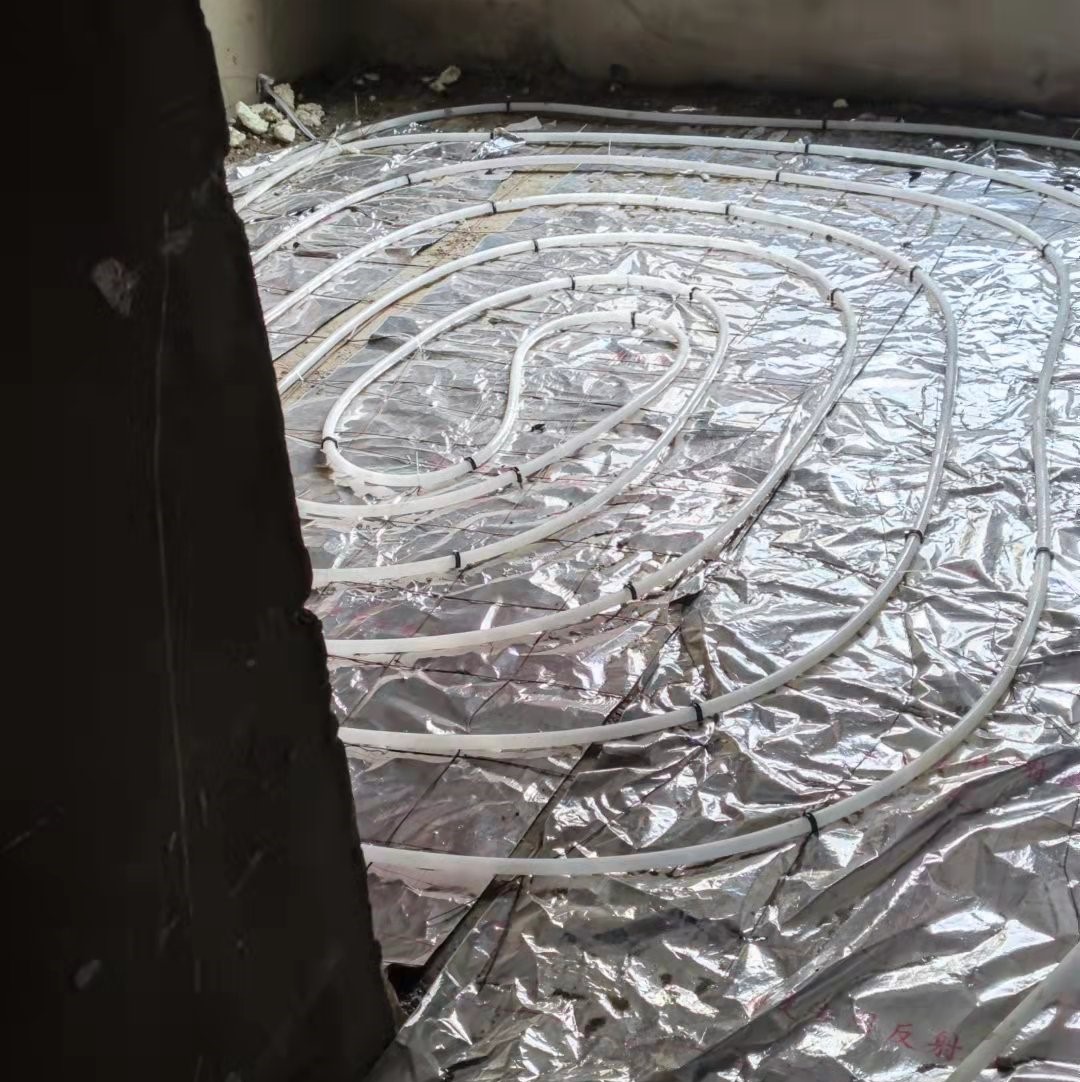

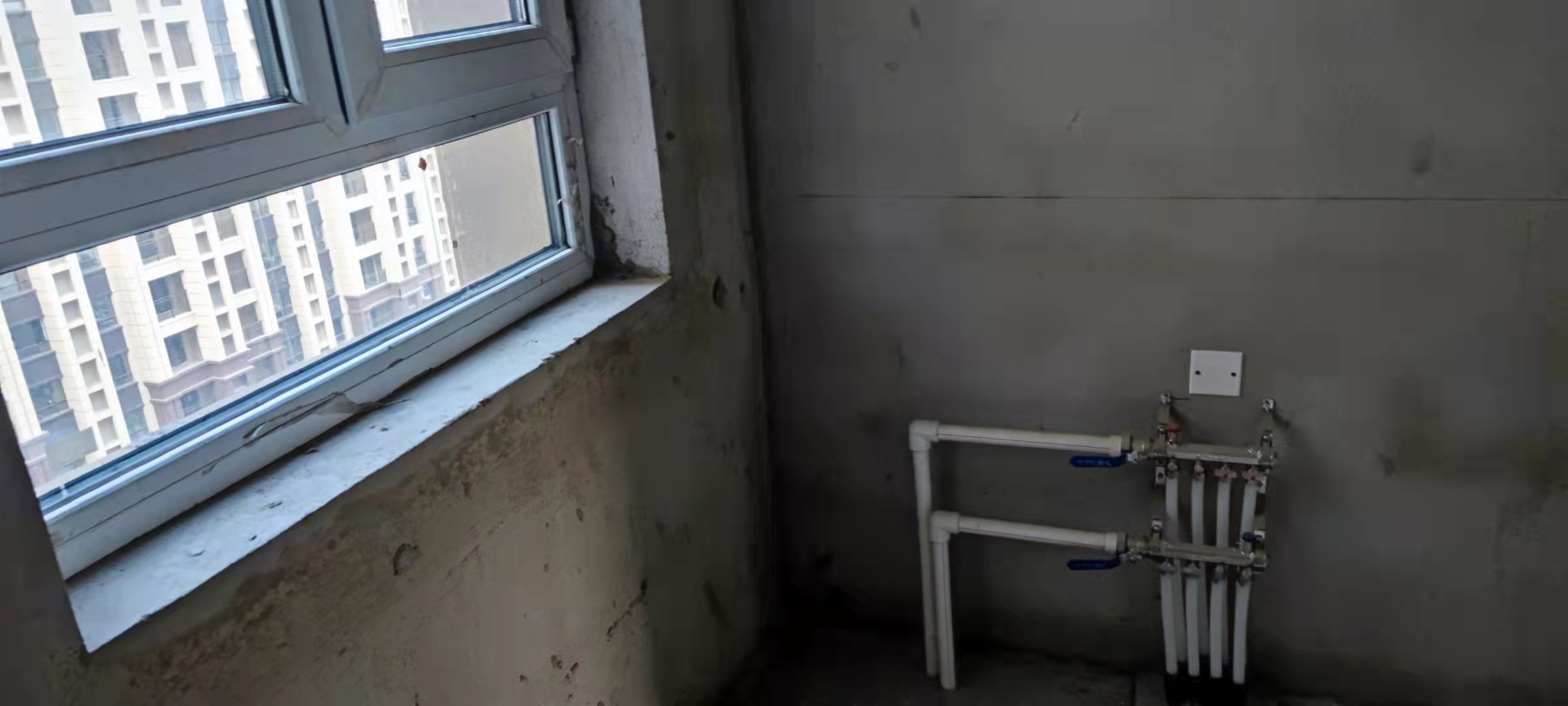

地热管线

地热管线

地热铺管

地热铺管

卫生间

卫生间

0. 开销明细

项目 费用
硬装合同 70205
力工砸墙 200
瓷砖美缝 1700
全屋零线 500
热水器大循环 600
棚顶找平 1569
阳台窗户 5800
空调打孔 300
垃圾清运 200
其余增项 1494
手续费 444.5
退费 -2039
总计 80973.5

1. 方案定稿

装修之初肯定是要确定设计稿。设计师们为了体现自己存在的价值和意义,总归是要对格局进行或多或少的改动的。我倒不是说这些改动没有意义,至少从我的案例来看,改来改去呢,最后还是基本跟原本的户型图大体一致,只是厨房侧壁的位置向外推移了大概30公分。当然我这个情况也跟我实际户型较为中规中矩有关,如果户型本身属于比较“特立独行”的,那可供设计师发挥的空间就比较大了。在我个人看来,设计师的主要作用可能还真不是去“设计”,更多的时候是在我们面临选择困难症时给出一点参考,抑或是起到沟通业主、工程队之间的一个桥梁的作用。我对我这次的设计师还是非常满意的,作为同龄人,沟通交流很方便,态度也非常好,业务能力也比较强。

白嫖一时爽,一直白嫖一直爽。

这里面还有一个小Trick:你可以多实地走访一些装修公司,一定要非常诚恳的去谈,给对方一种你就会在他家开工的既视感,然后让设计师拿出设计稿。至于最后选不选他家,只要你没交钱谁也不能强迫你。多拿一些设计稿,看得多了自然心里有最合适的想法,到时候综合各方面因素再去确定一家心仪的装修公司,之前的设计稿也可以作为参考。

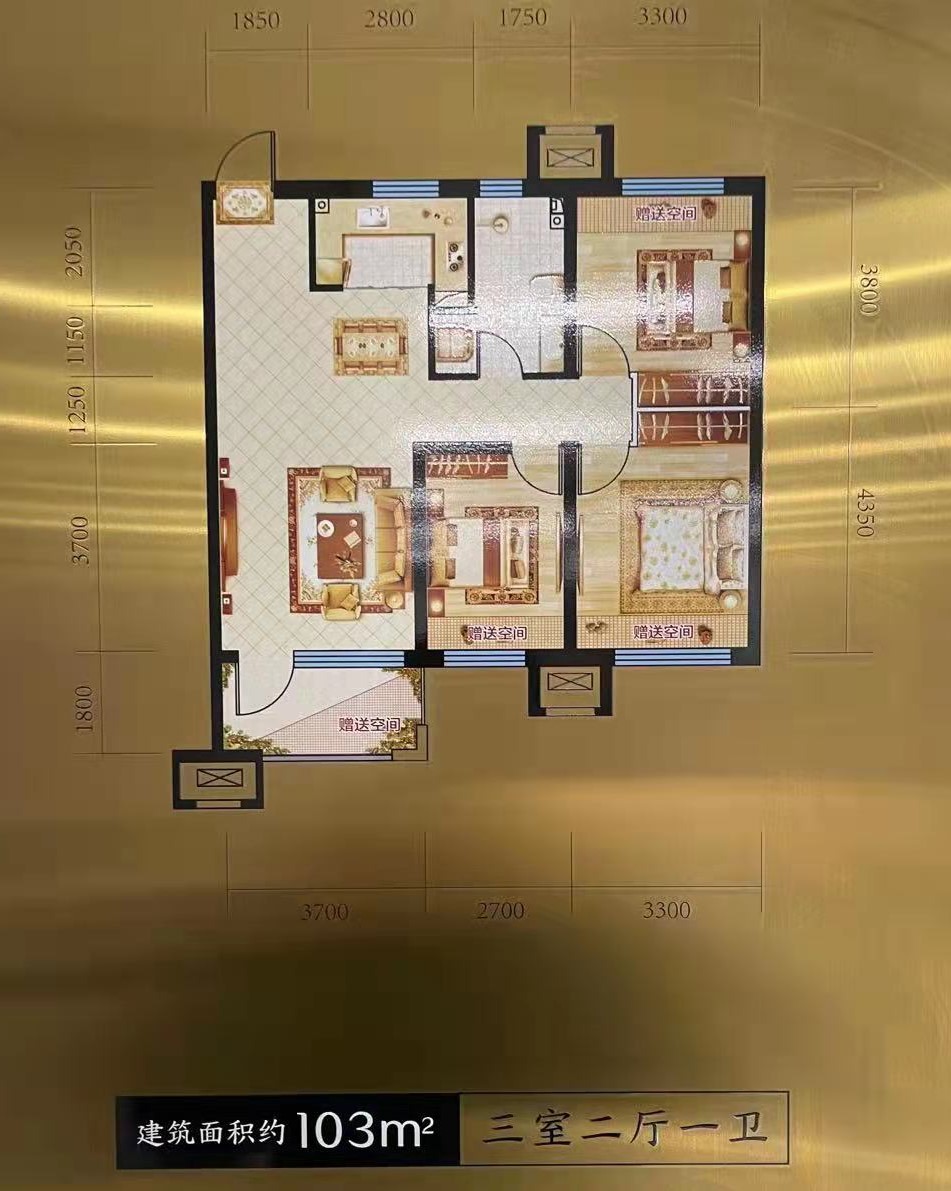

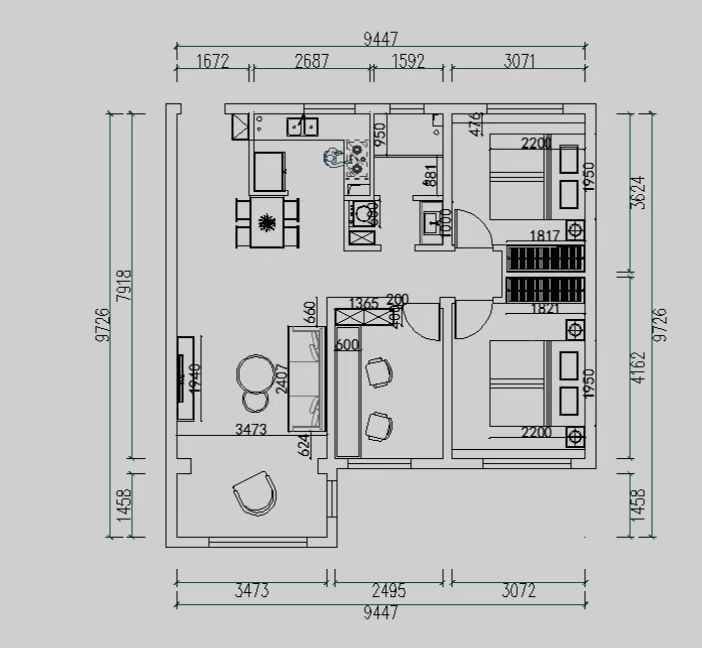

原户型图

原户型图

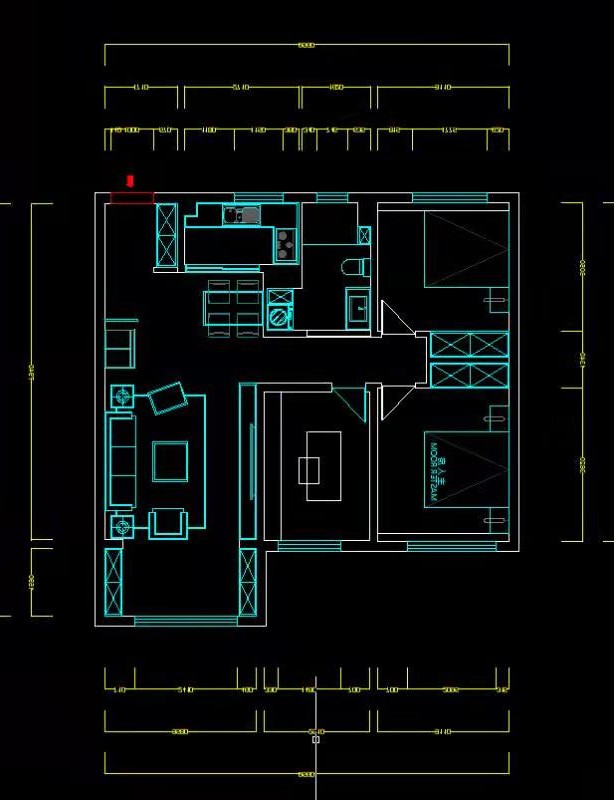

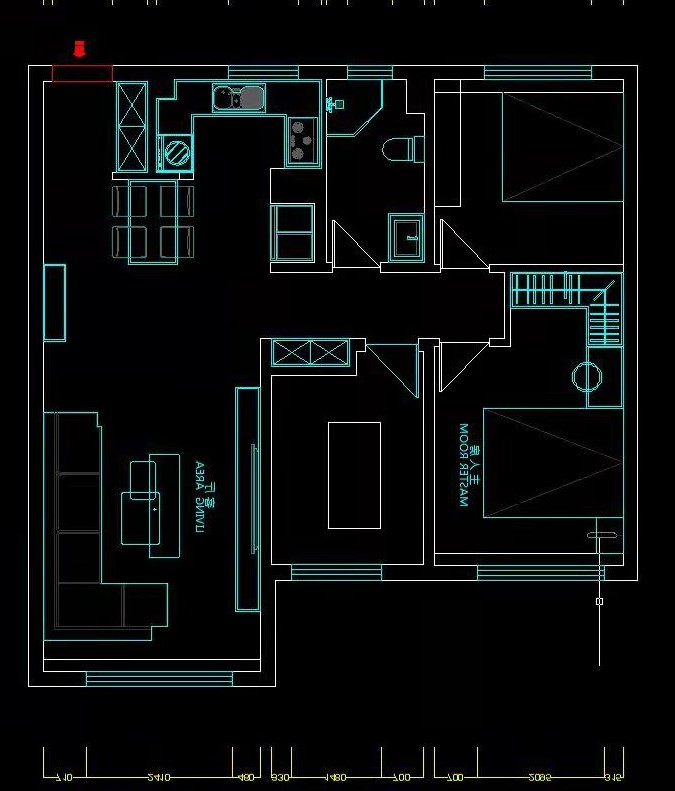

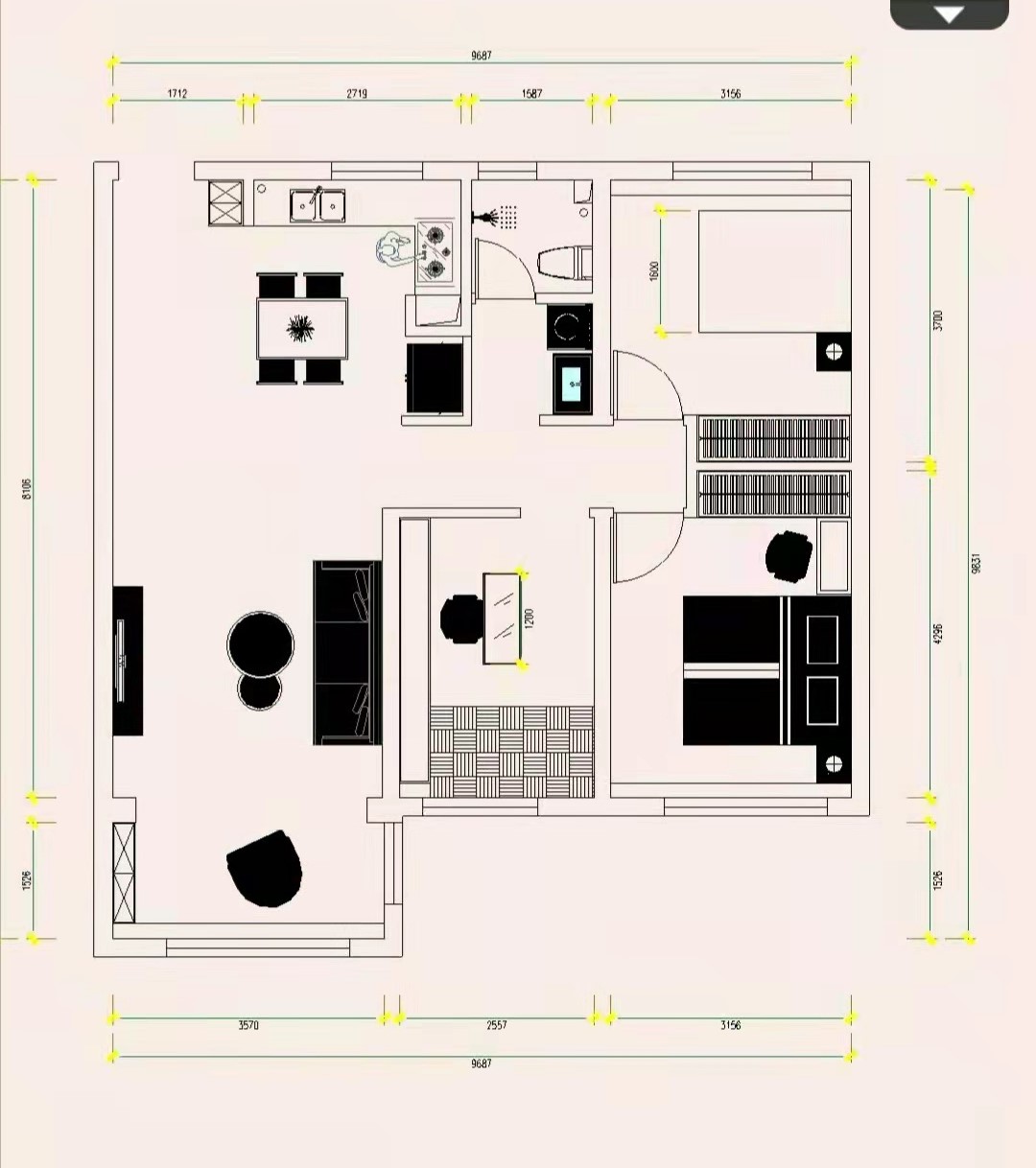

方案一

方案一

方案二

方案二

方案三

方案三

方案四

方案四

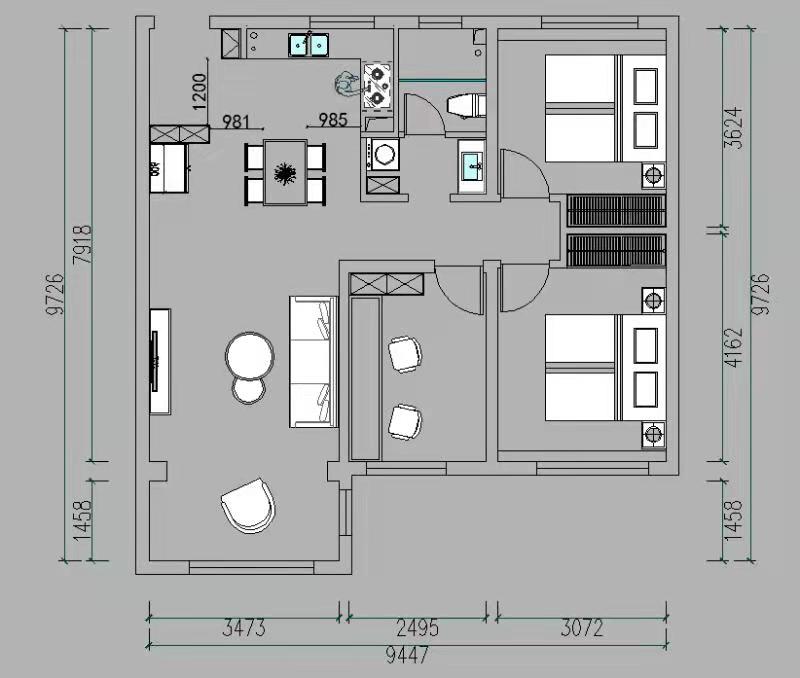

最终方案

最终方案

2. 主材选购

在确定好设计总体方案后,接下来就是选材。无论是全包还是半包,选材都是必不可少的环节。唯一的区别在于,半包的情况,选材可能更多的要业主本人操心,在琳琅满目的家具城分门别类地进行筛选出心仪的主材。全包相对简洁一些,因为家装公司一般是和部分主材经销商有合作,在其合作范围内挑选即可。但是,即便如此,我和我对象在选材之时,仍然是选的眼花缭乱——合作商的各种主材也有几十上百种,鳞次栉比的排列,在射灯照射下,看得人直头秃。具体主材选定表我在这里就不贴出来了,一大堆照片,太长。只说几个我选的品牌:

  • 瓷砖——蒙娜丽莎
  • 卫浴——节水大师
  • 吊顶——欧乐
  • 石材——大唐石材
  • 地板——圣象
  • 推门——三木
  • 移门——华艺
  • 水盆——洁希卡
  • 洁具——潜水艇

基本主材就是由上述品牌构成的,没有使用其他品牌的主材。价格档次的话,全最高档有点过于奢侈,大部分是选购的中档偏上的级别,还在自己能够承受的价格范围之内。

还有一部分主材是装修公司施工时的选材,这部分我没有去做调整,都用的装修公司默认的。在这里也仅做个记录。推荐一下我这家装修公司:沈阳博创装饰。“徽派工艺,无醛家装”,至少到目前为止我是很满意的。

  • 水管——伟星(禧星管)
  • 乳胶漆——玉生源儿童漆
  • 石膏板——优时吉博罗
  • 电线——德力西
  • 防水——伟星咖乐
  • 网线——CAT6E

3. 格局改造

在确定好方案之后就是力工砸墙、砌墙等格局改造相关的项目了。一般来说装修公司是不负责这一块的,需要额外找力工去做,也算是一个”增项“了。我这边,对比原始和定稿两张方案可以看出来,基本就是将厨房西侧壁前推30公分。

另一个比较大的改动是,阳台作为赠送面积,是由一个大玻璃门分割的。这个玻璃门整体被拆除掉了。此处还有一个Trick:在社区来测量采暖面积之前,不要破坏这个隔断,这样外面的阳台是不计算采暖面积的。等测量的人员走了以后嘛,嘿嘿。

还有一点需要注意的是,从2022年1月开始,沈阳全市范围内禁止天然气公司给开放式厨房供气,这也是为何最初的几个开放式厨房方案都被否决了的原因。当然,Trick也可以有:先搞一个小门或者隔断,做成“封闭式”的,待燃气公司通气以后再拆除这个小门,就可以做成开放式的了。不过政策还是有其安全方面考量的,建议按政策走,毕竟安全无小事。

除此之外,由于我家阳台是打通的,原本的阳台是不带地热的。所以需要让装修公司给阳台铺设地热。当然这部分费用是包含在合同里的。

4. 水电交底

在这之前会有一系列的工作比如起保温层、铲除大白等,这些工作交给装修公司去操心就好了。水电交底需要业主、监理(施工队的头儿)、设计师同时到场,对水电的管线进行设计交接。我主要是考虑强弱电方面的问题,因为我从设计之初就是有做全屋智能的打算,所以无论是强电供应还是弱电布线都考虑得比较多一些。水和燃气的话,更多的是交给家里人去考虑了,本身我自己也不太懂。

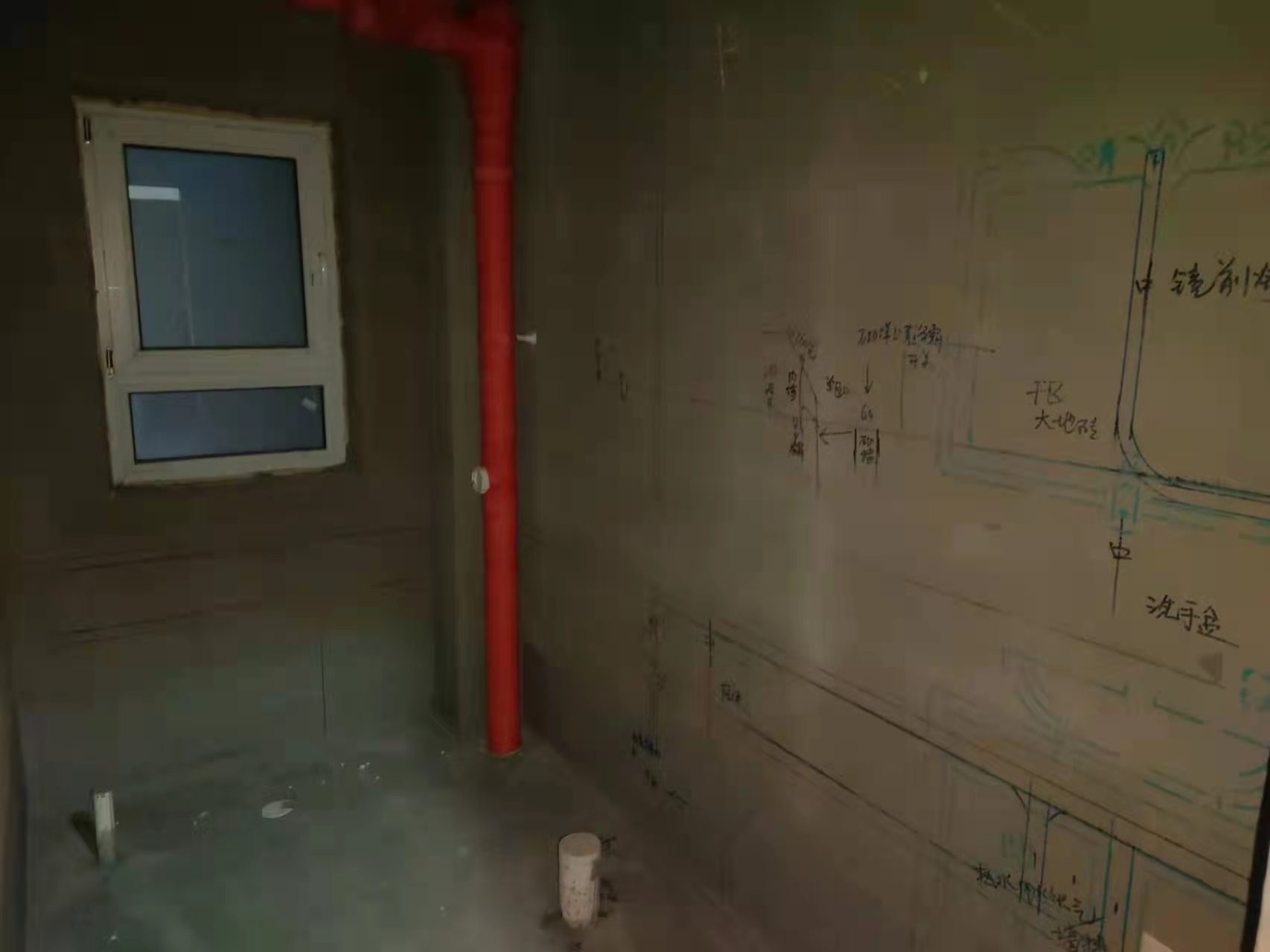

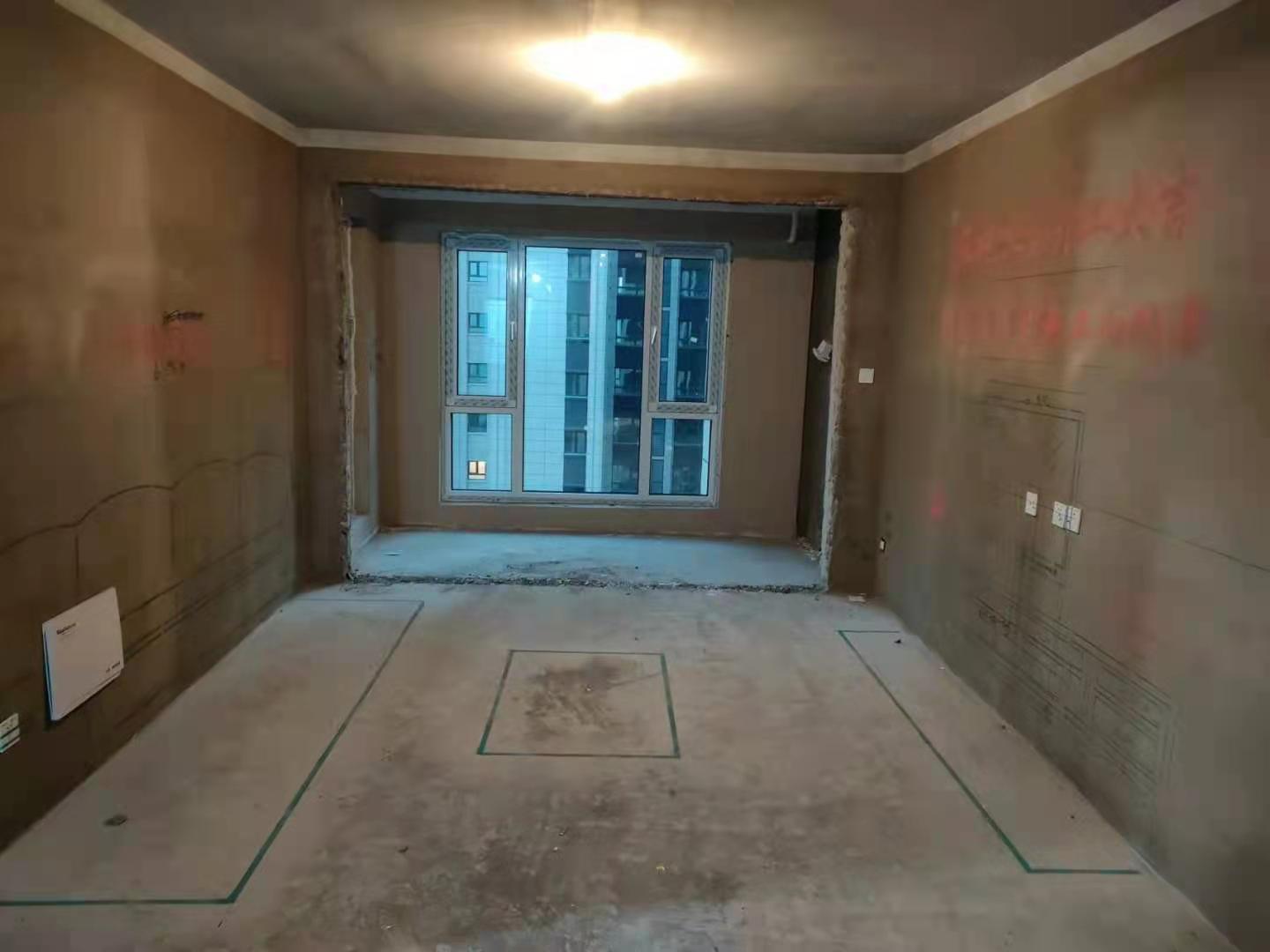

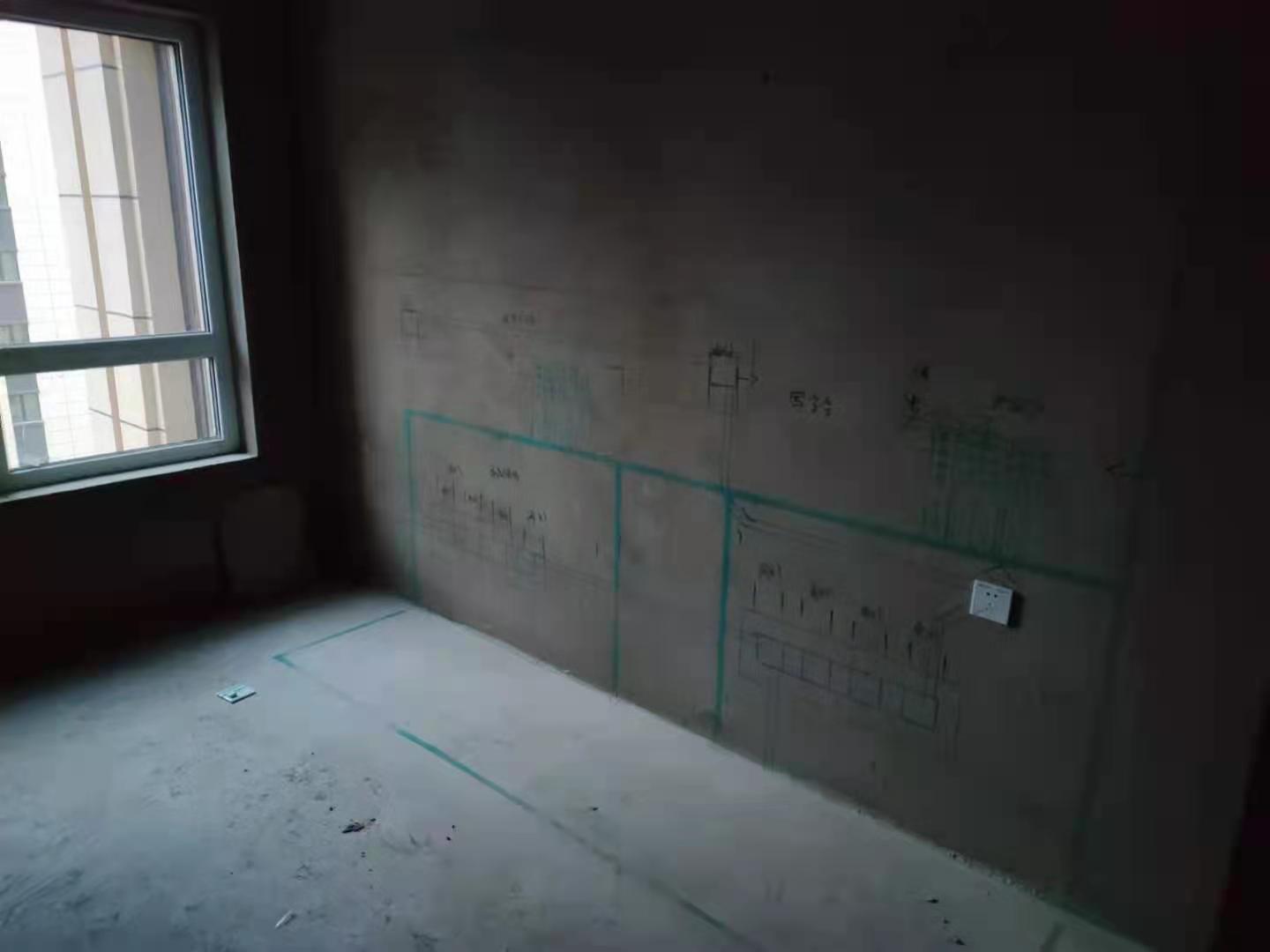

水电交底1

水电交底1

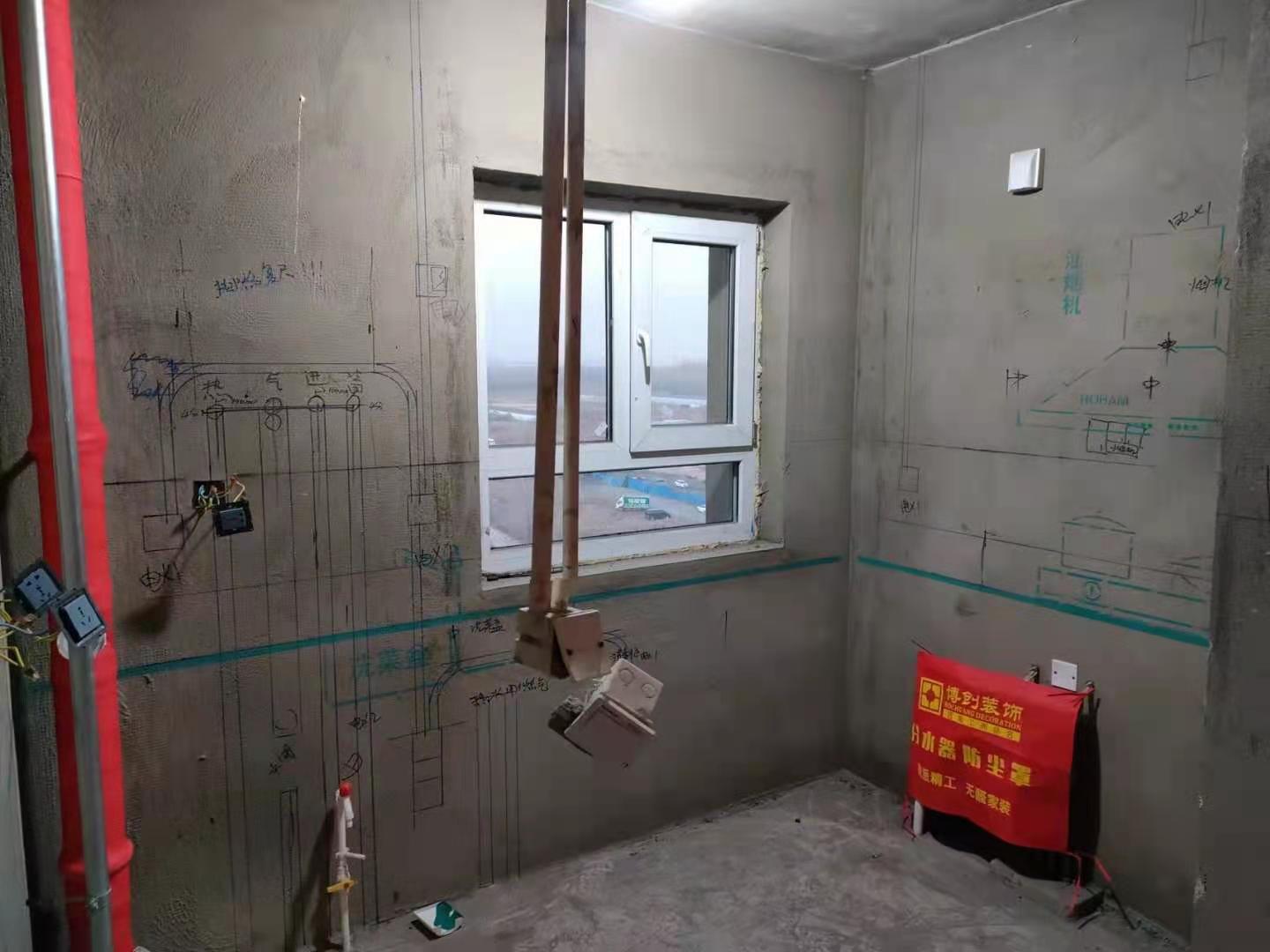

水电交底2

水电交底2

水电交底3

水电交底3

水电交底4

水电交底4

5. 水电完工

交底后会进行开槽放线,然后就是水电工进行水电管线的铺设工作了。

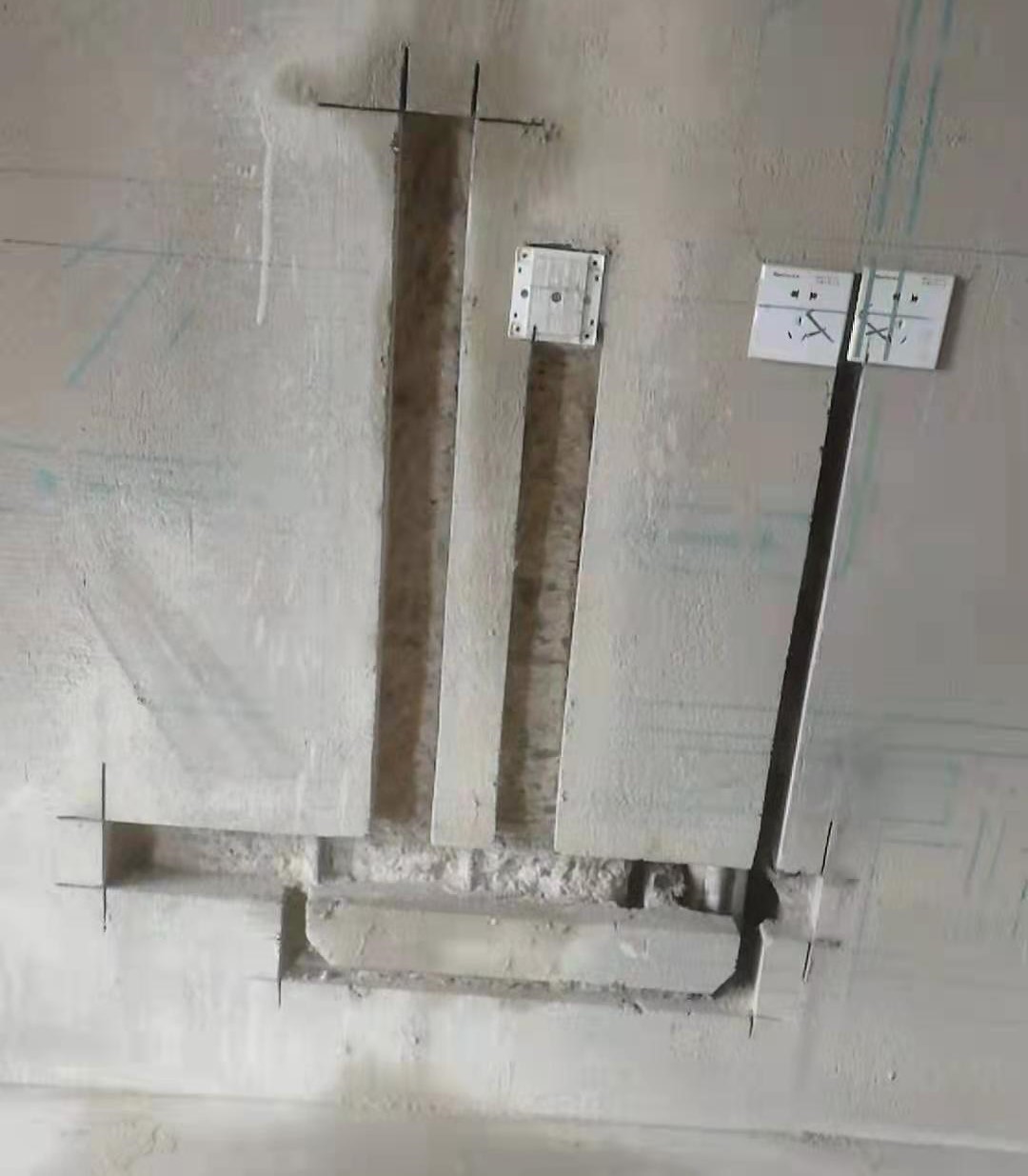

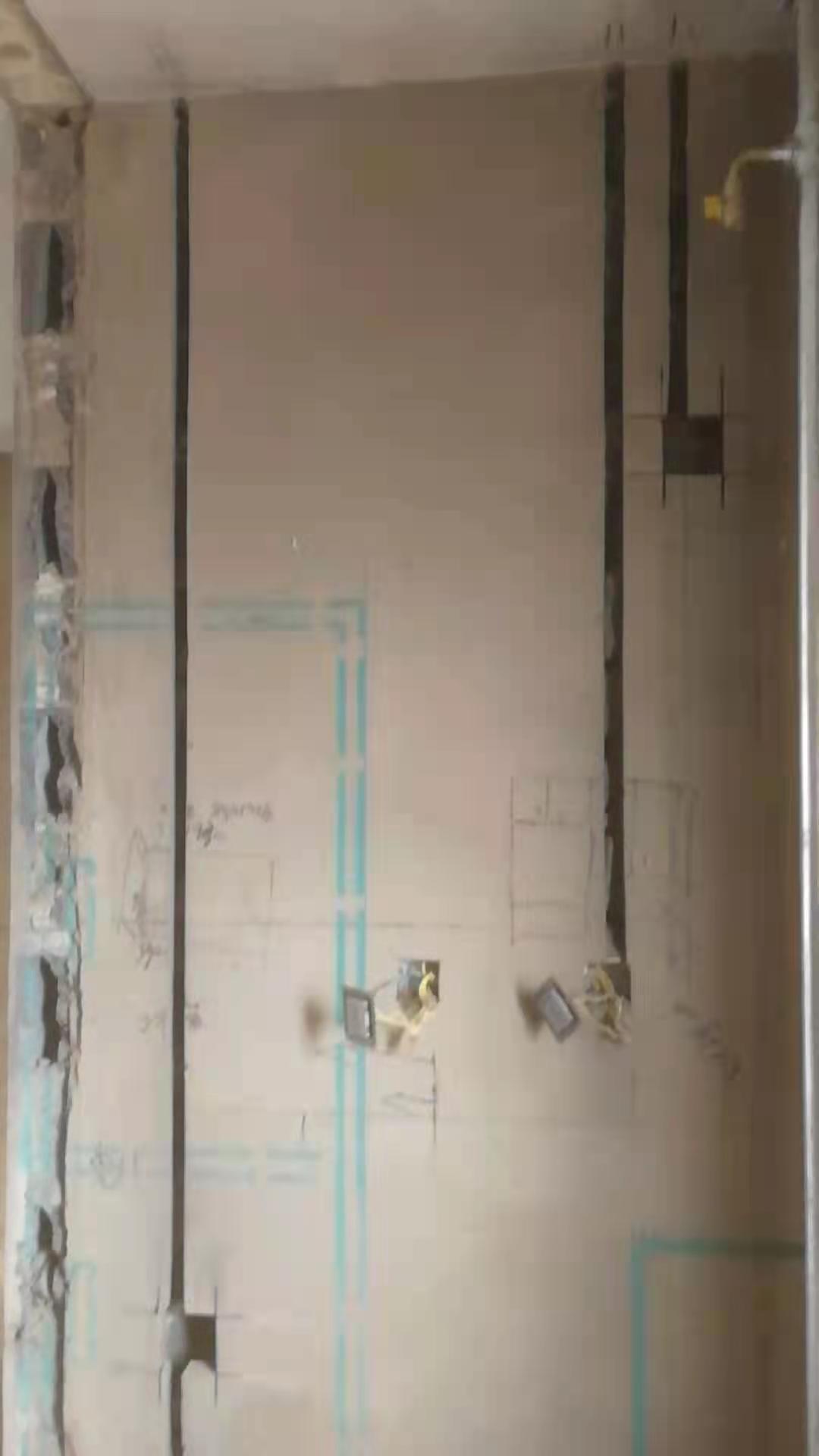

开槽放线1

开槽放线1

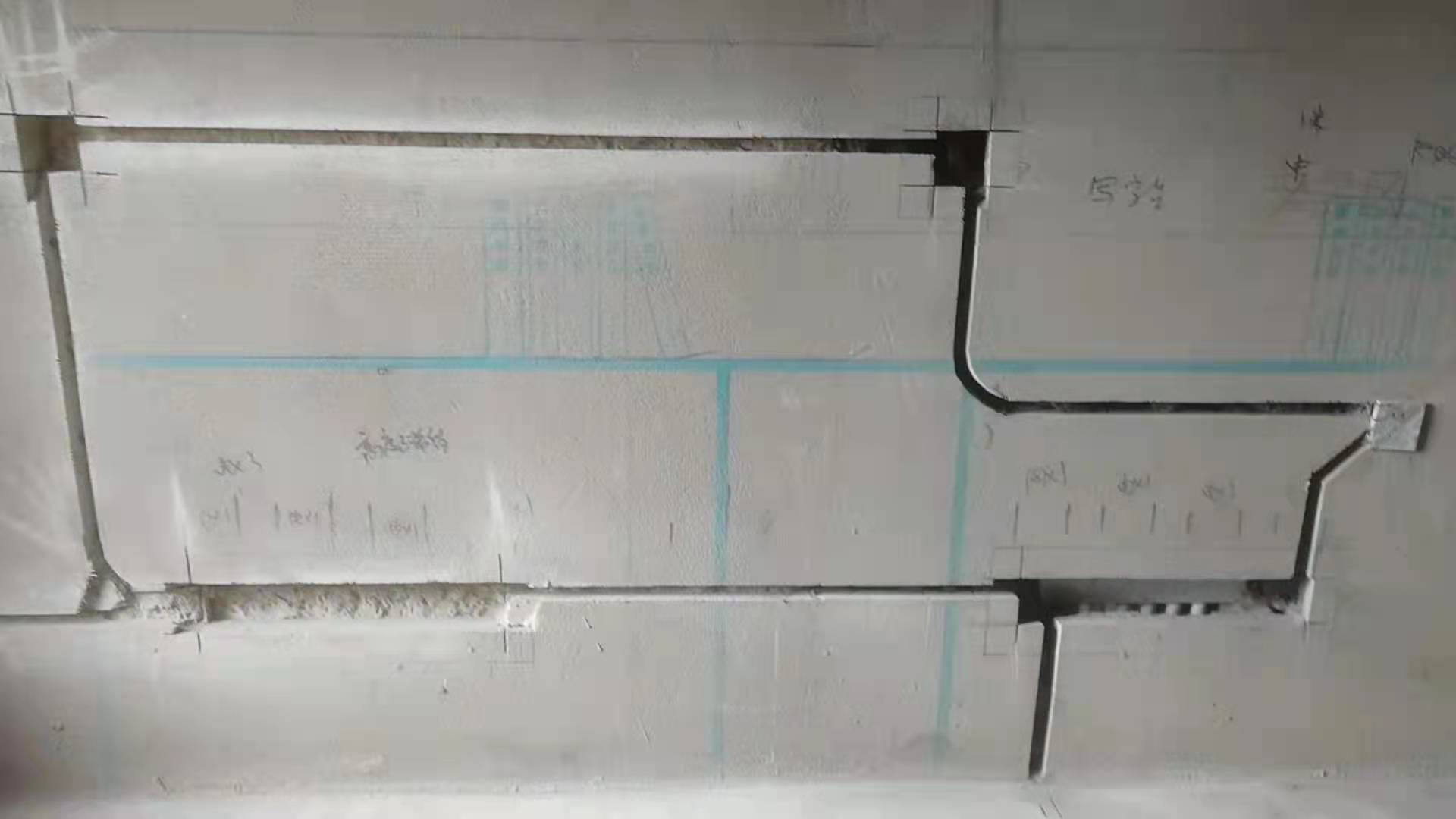

开槽放线2

开槽放线2

开槽放线3

开槽放线3

开槽放线4

开槽放线4

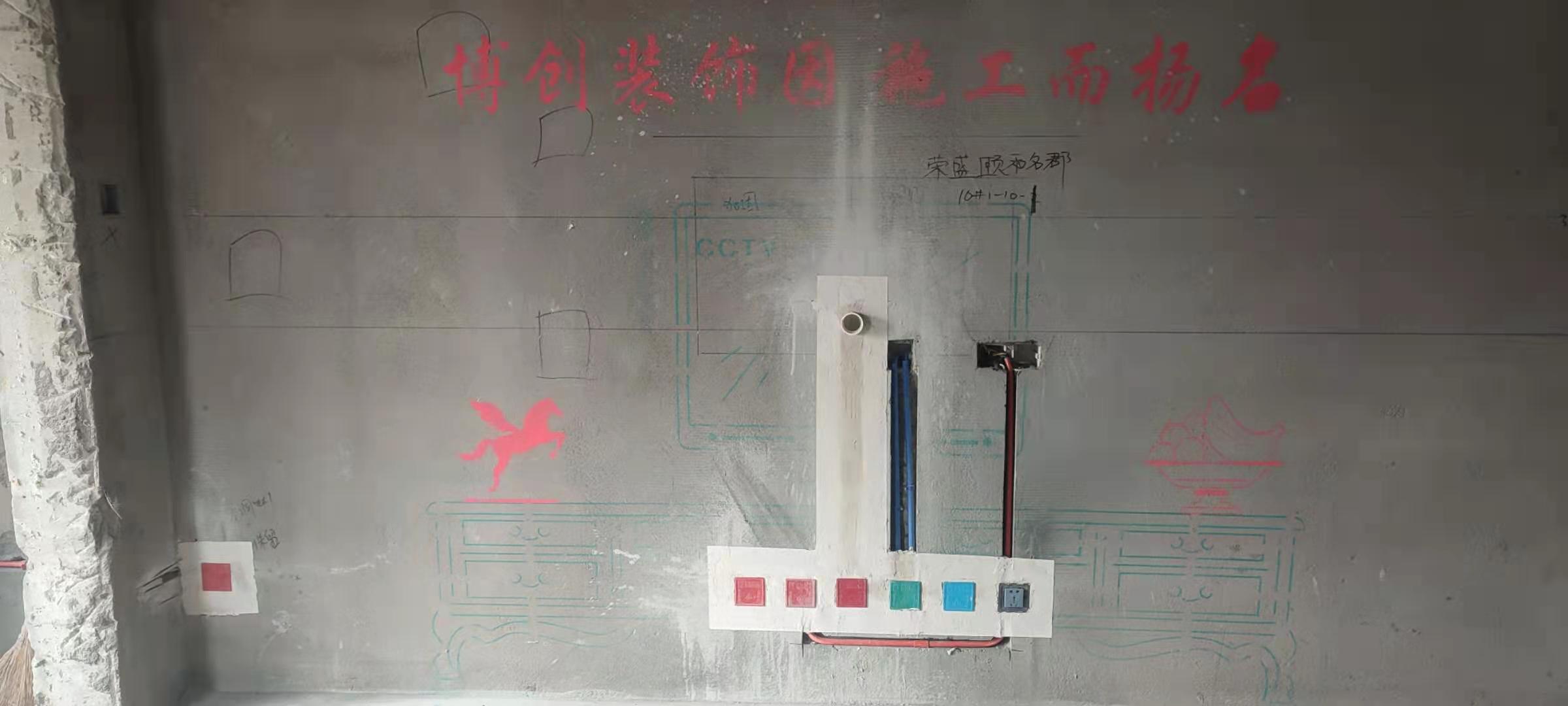

水电完工1

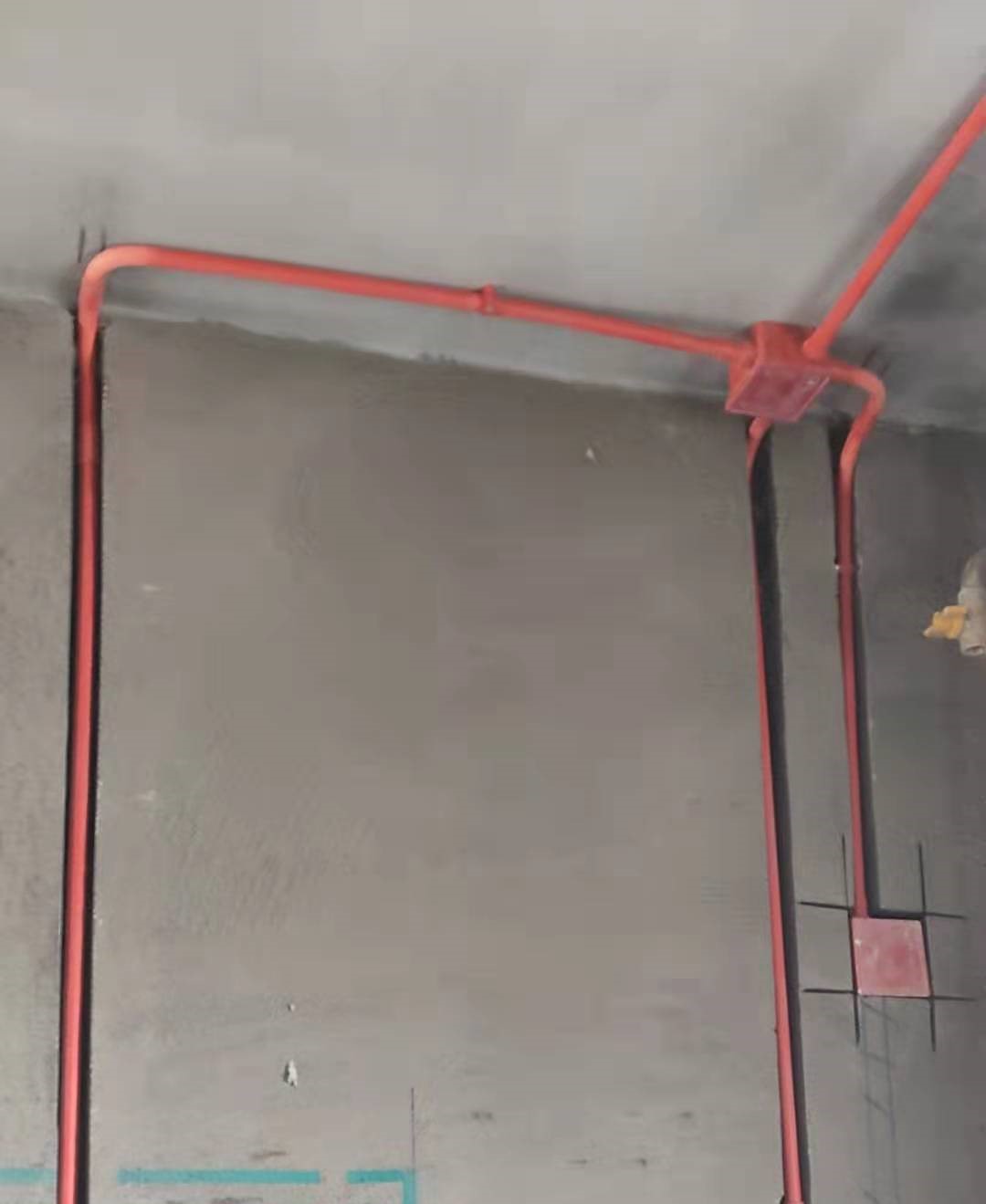

水电完工1

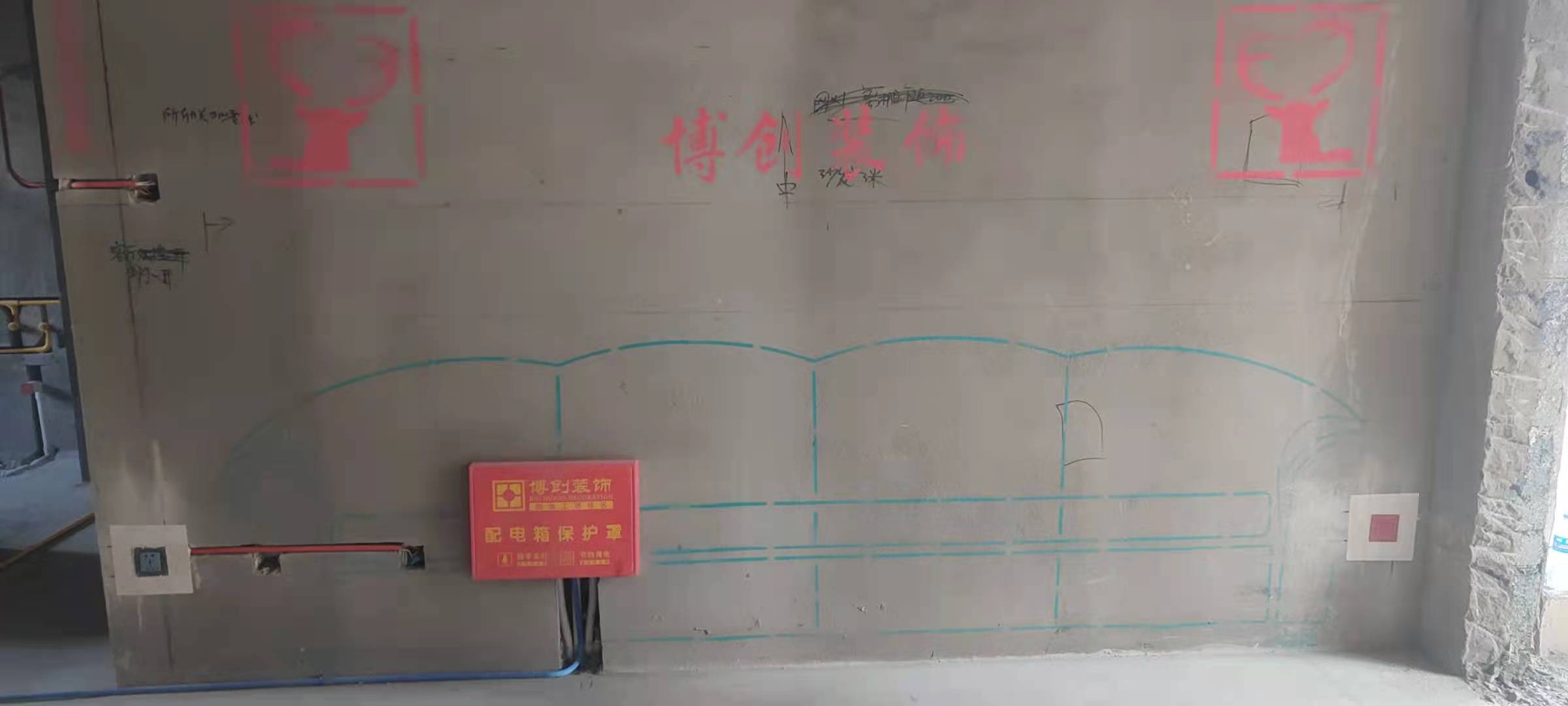

水电完工2

水电完工2

水电完工3

水电完工3

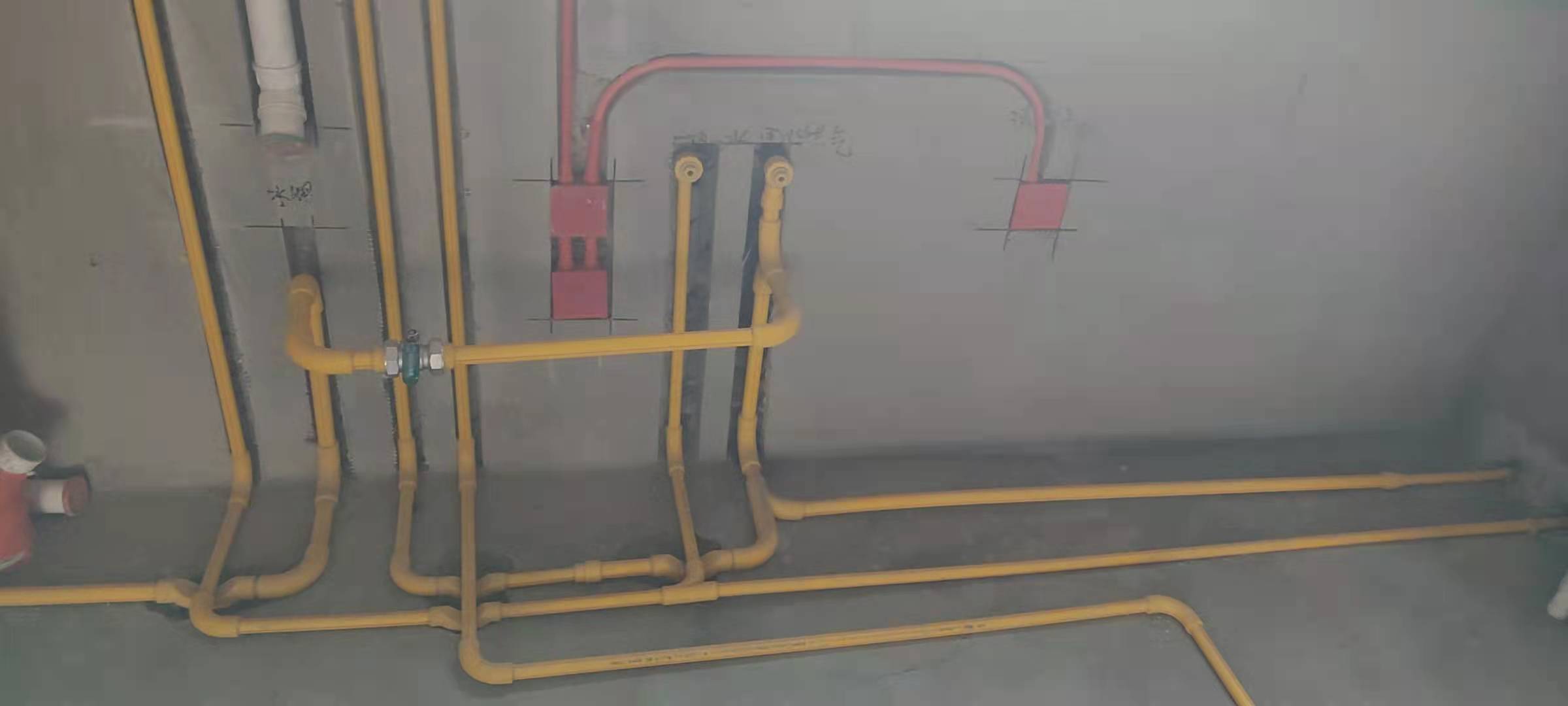

水电完工4

水电完工4

6. 瓦工进场

瓦工师傅这一块,基本也没什么好说,选好了主材剩下的就交给瓦工师傅好了。不过需要提的一点是,瓦工结束后要美缝,美缝是没包含在装修合同里的,需要单独请人搞。

瓦工1

瓦工1

瓦工2

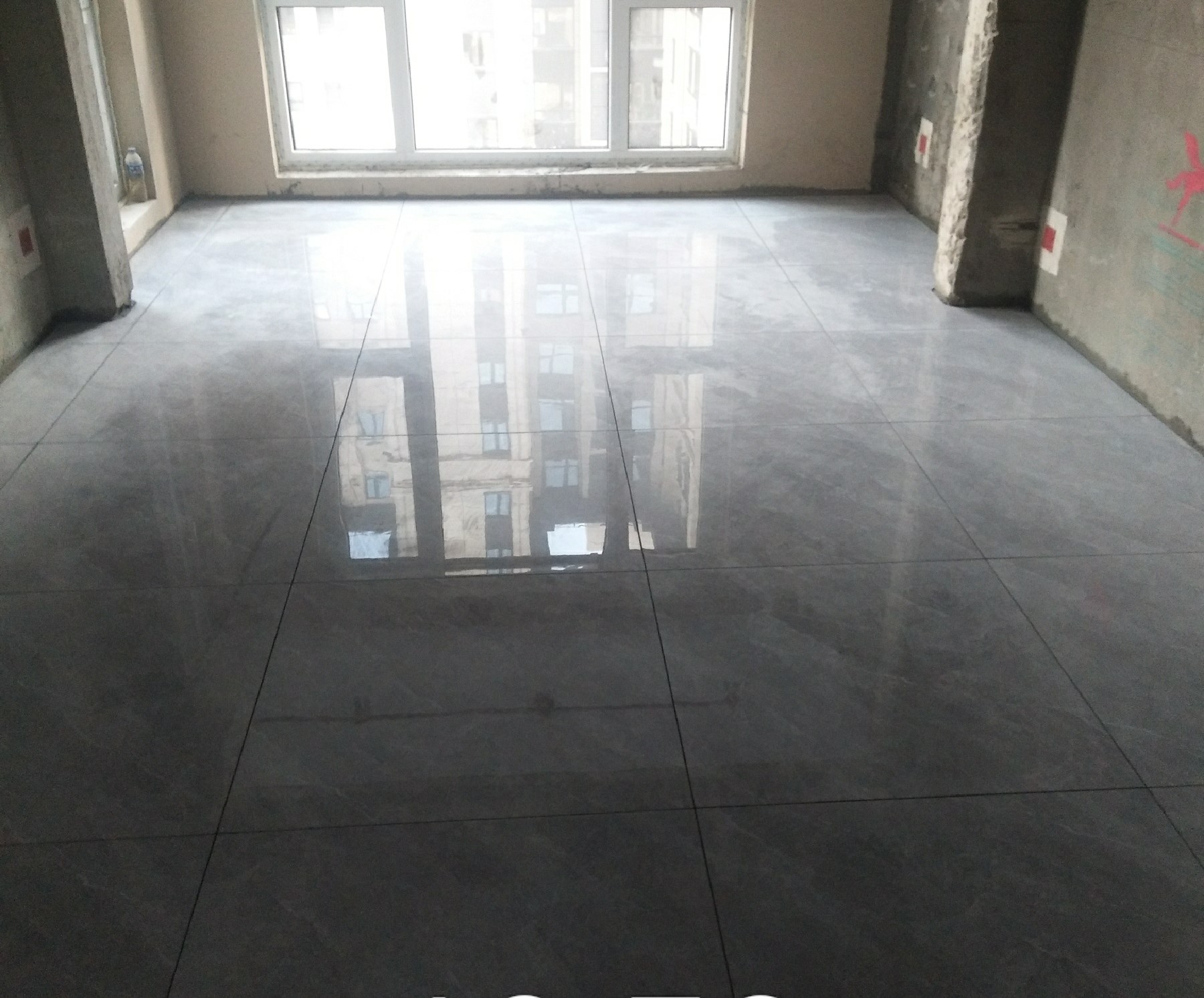

瓦工2

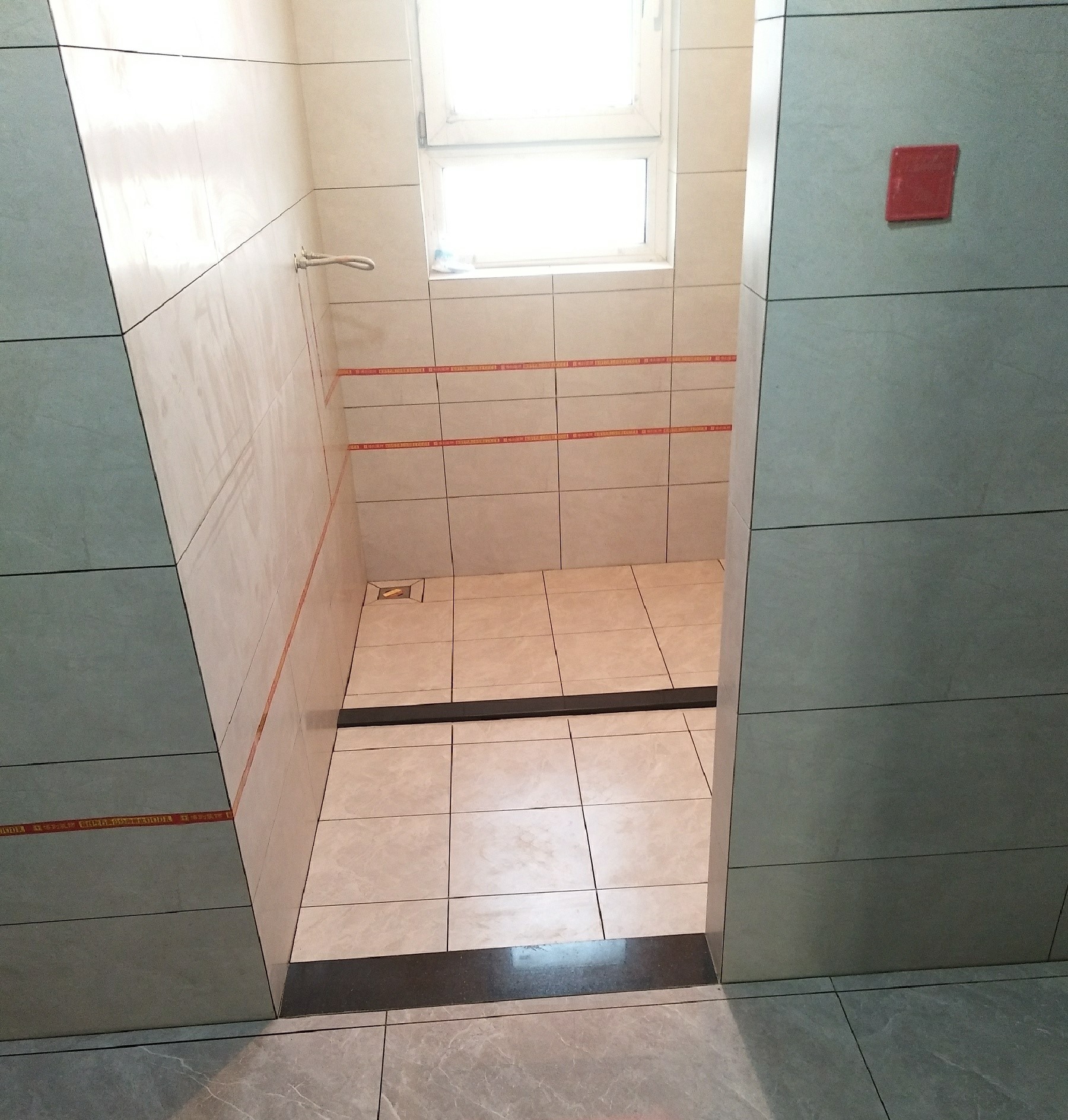

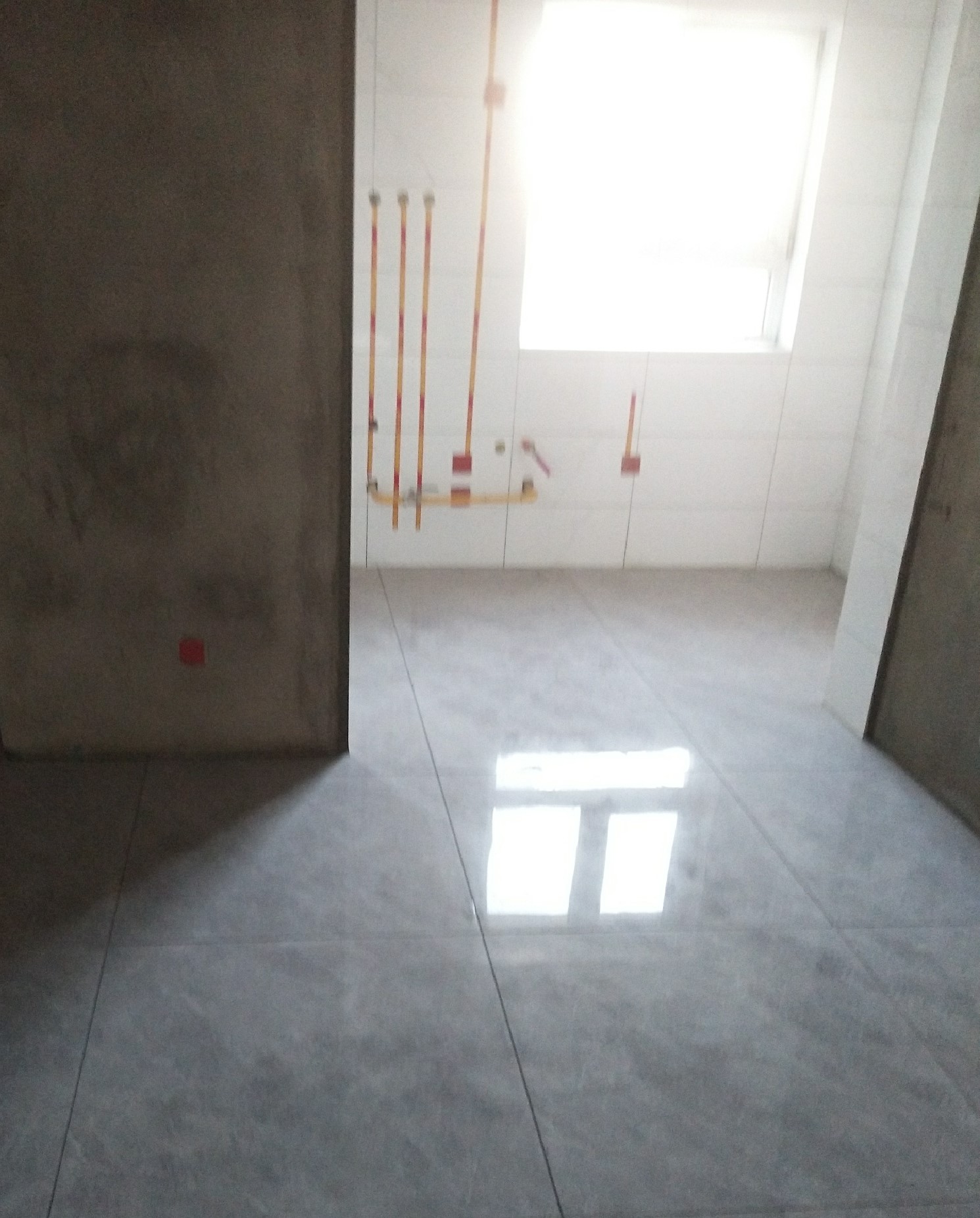

瓦工3

瓦工3

瓦工4

瓦工4

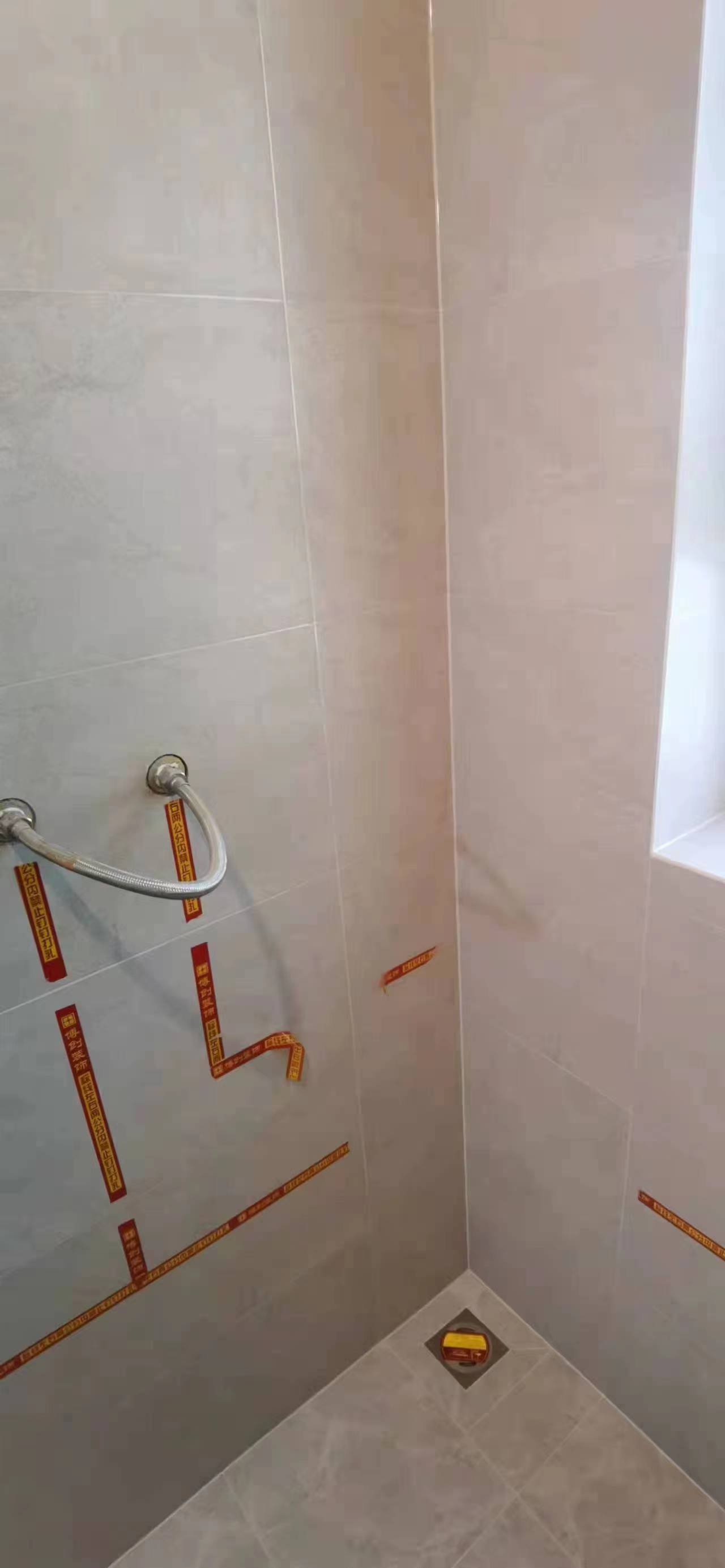

美缝1

美缝1

美缝2

美缝2

7. 木工进场

瓦工结束后,瓦工师傅会保护现场,用一种类似膜布一样东西将它盖起来,所以不必担心污染的问题。木工这里我遇到了个麻烦——原房屋交付时,顶棚高度不齐,差距非常大,导致做完吊顶以后有一部分完全盖不住。解决的方案是用一大块石膏腻子将棚顶整体找平,填补上差的那一块,这里就只能做增项了。

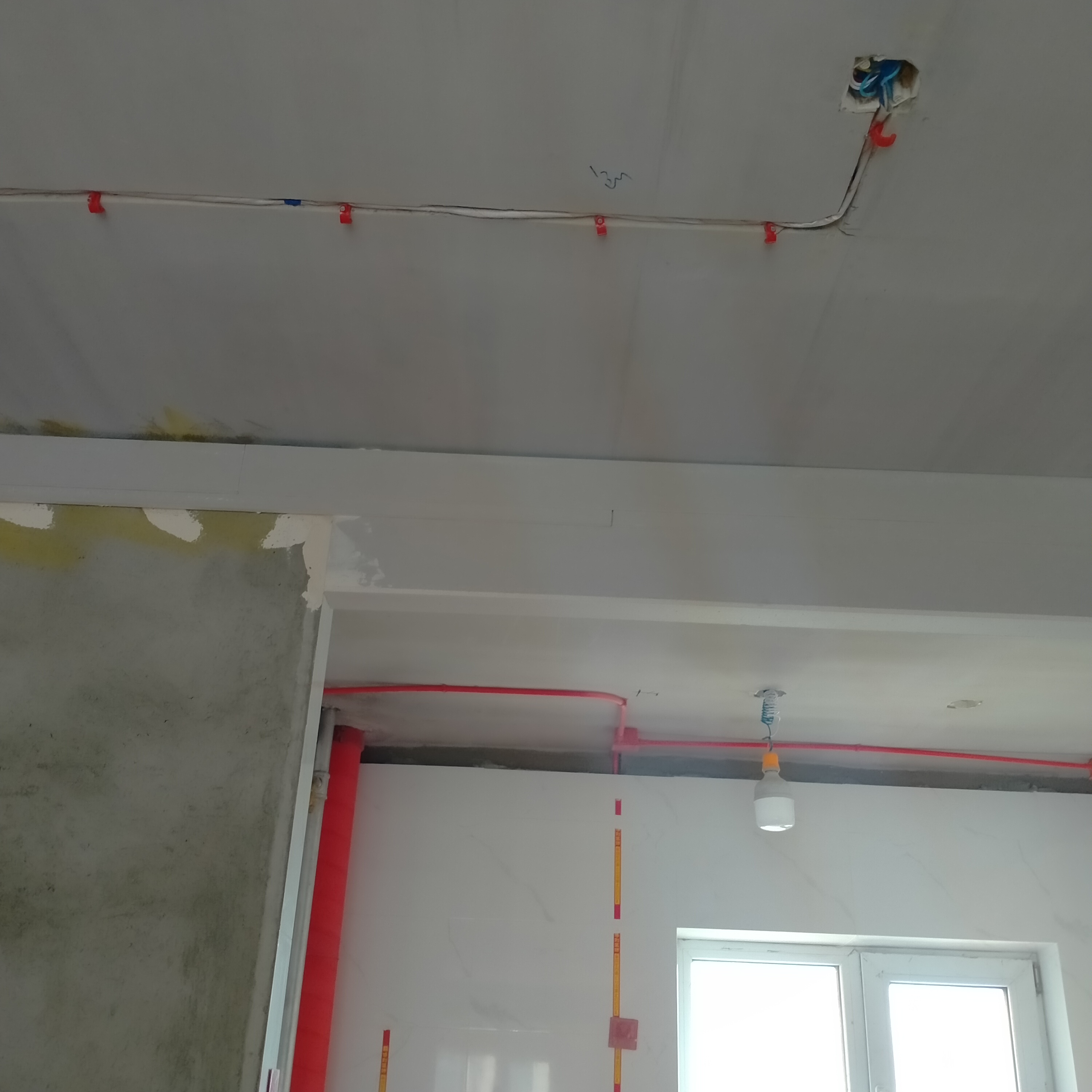

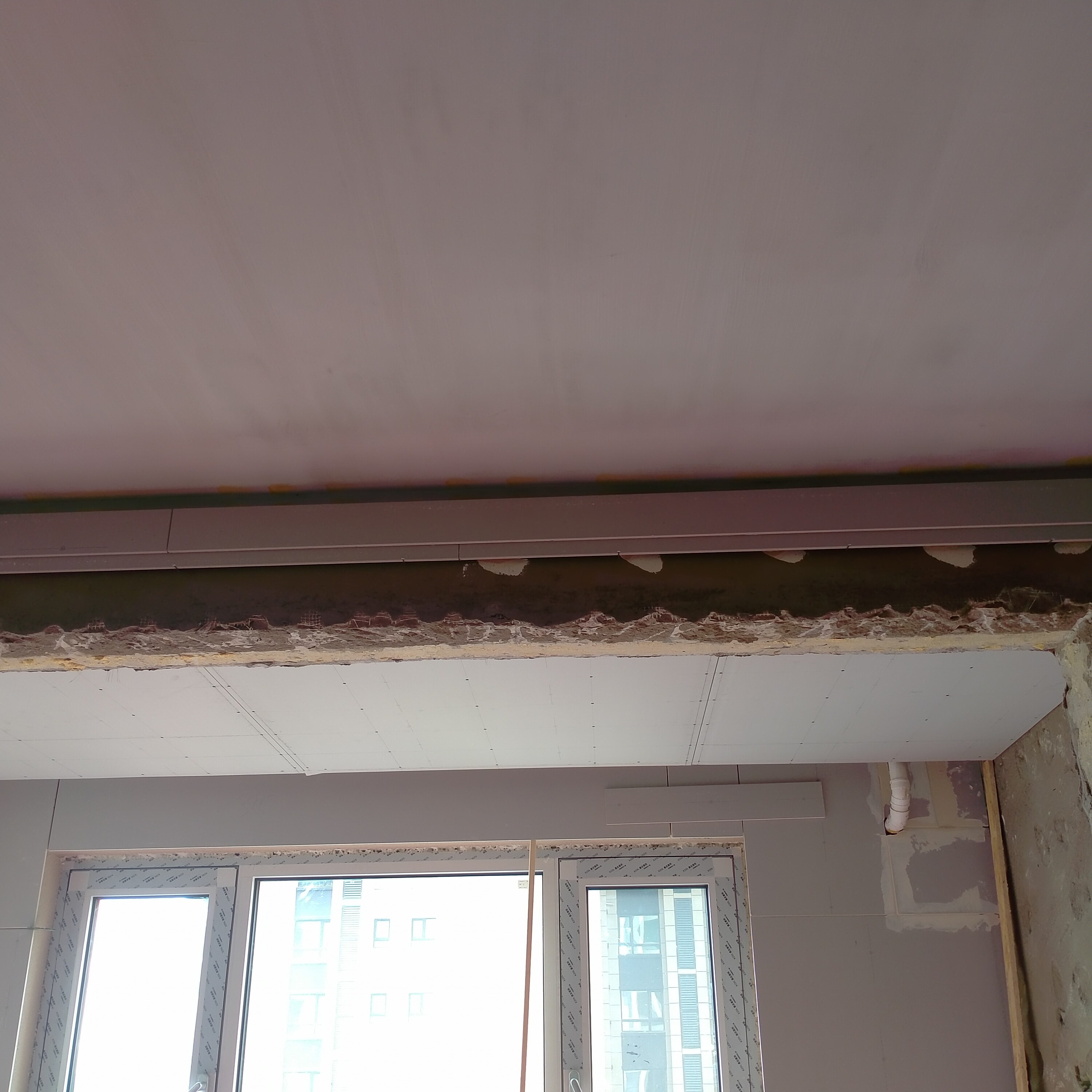

找平前1

找平前1

找平前2

找平前2

找平前3

找平前3

找平前这几张图可以明显地看出来,一部分墙体的高度是不够的。

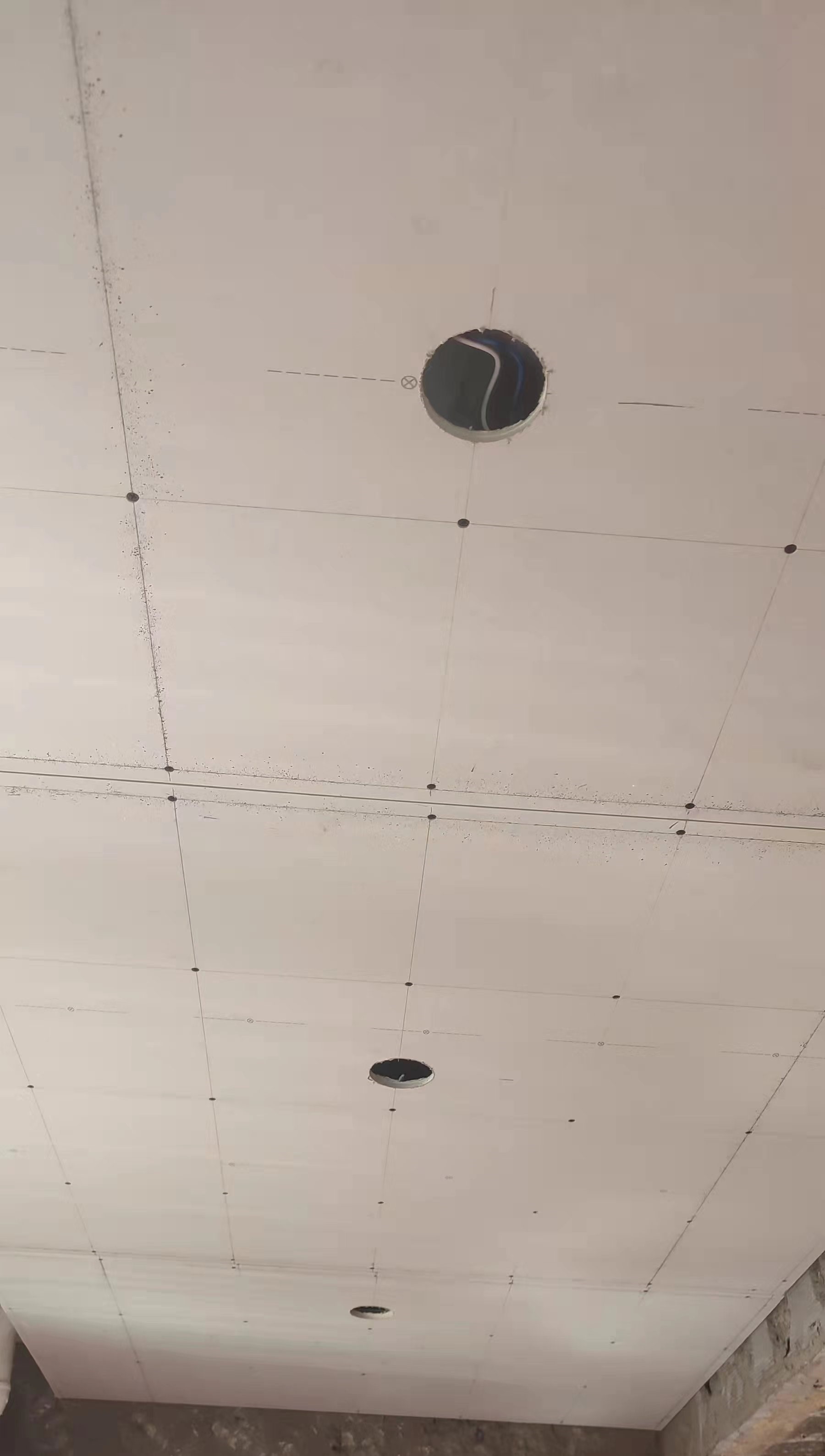

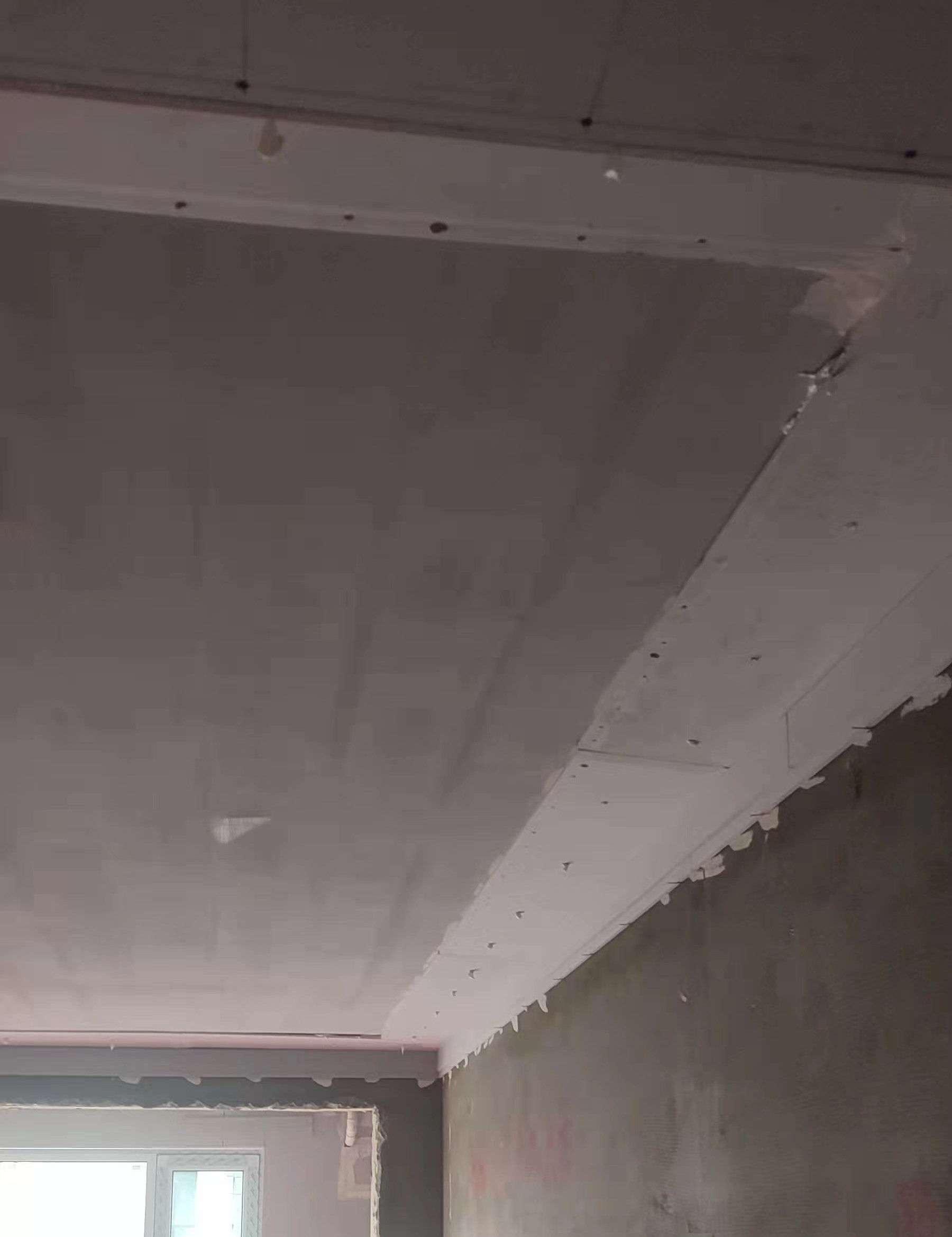

木工1

找平

木工2

木工完成1

木工3

木工完成2

8. 油工进场

油工的工作还是比较复杂的,不过我也确实了解的不多——毕竟大多数时间都是师傅在弄,我属于是甩手掌柜了。第一步是全屋刷一层界面剂,之后是阴阳角找直、石膏板找平防裂,然后是刷两遍腻子,最后是刷乳胶漆。我这里没有选择颜色漆,还是用的白漆。彩色漆可能固然好看,但是考虑到新鲜感是会过时的,只有经典白墙才永不过时,就没有选其他颜色的。上述油工每一步完成都需要晾干数日才能进行下一步操作,所以总体耗时还是比较久的。

油工1

油工1

油工2

油工2

油工3

油工3

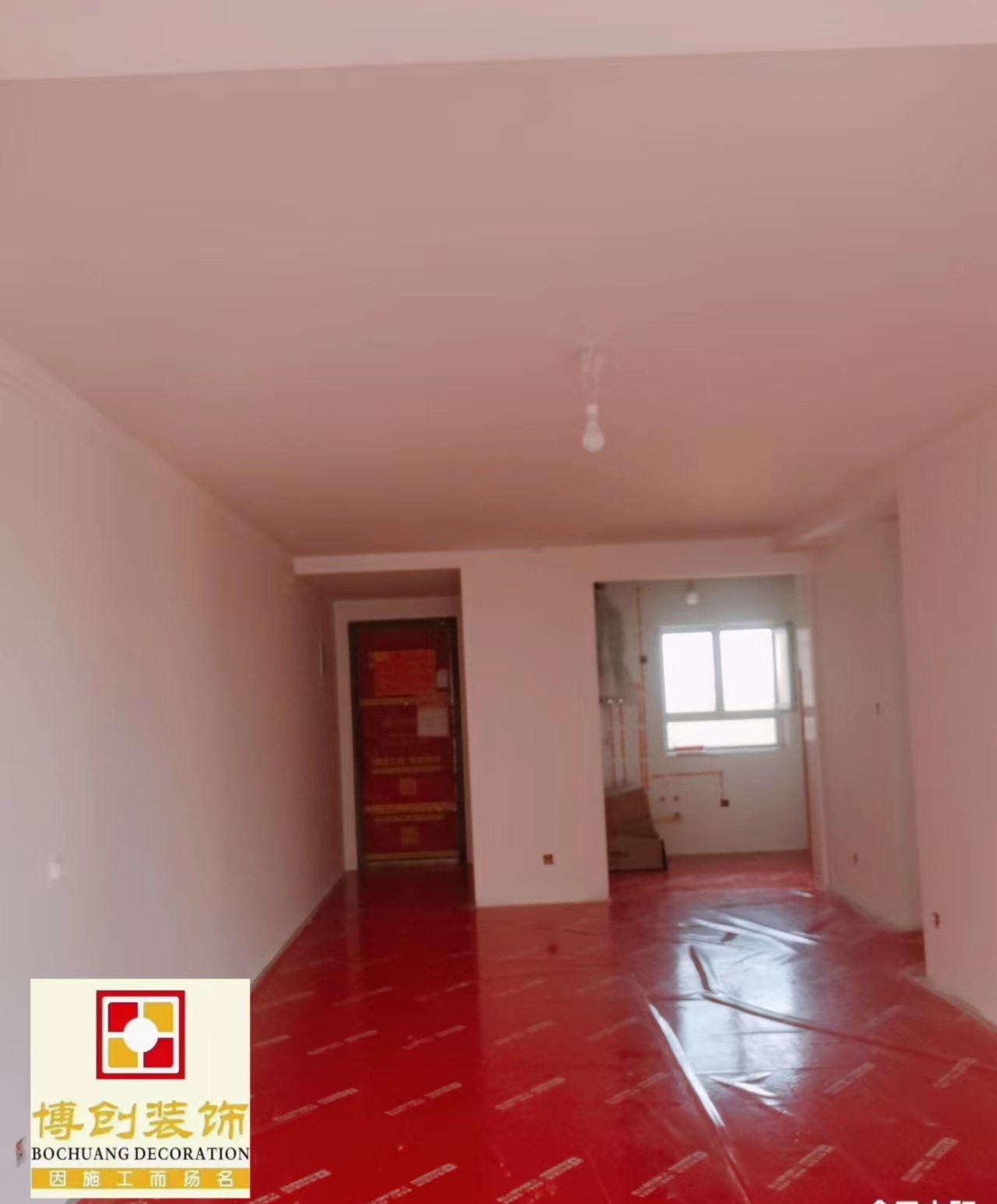

油工4

油工4

9. 主材进场

这一部分主要是前期选好的各项主材陆续开始安装了。中间需要跟各种厂家进行沟通联络,主要是参数方面的一些问题,倒是没有什么需要特别注意的。没啥可说的啦,上图!

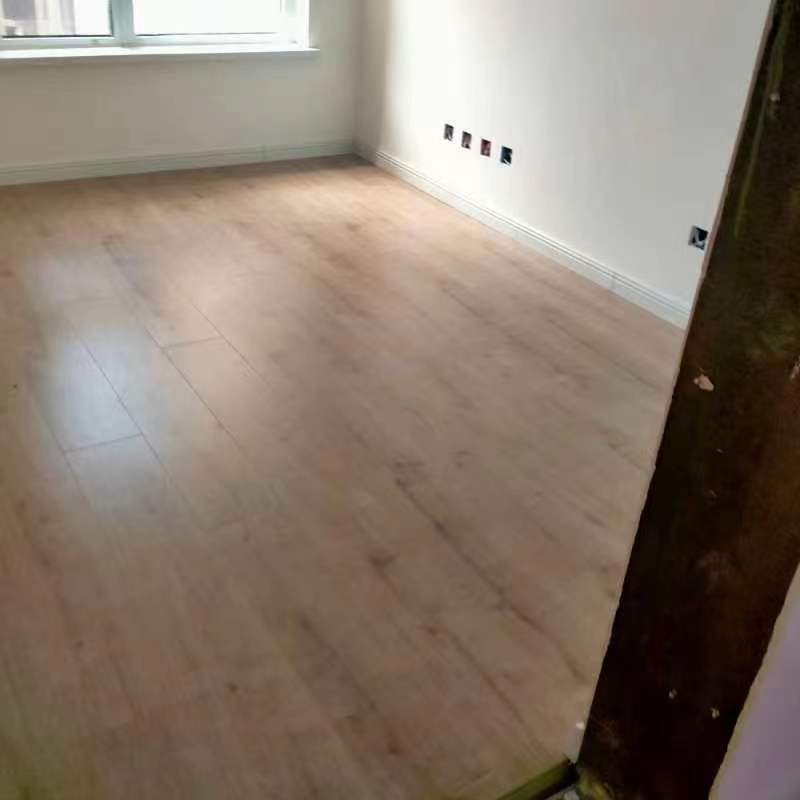

地板1

地板1

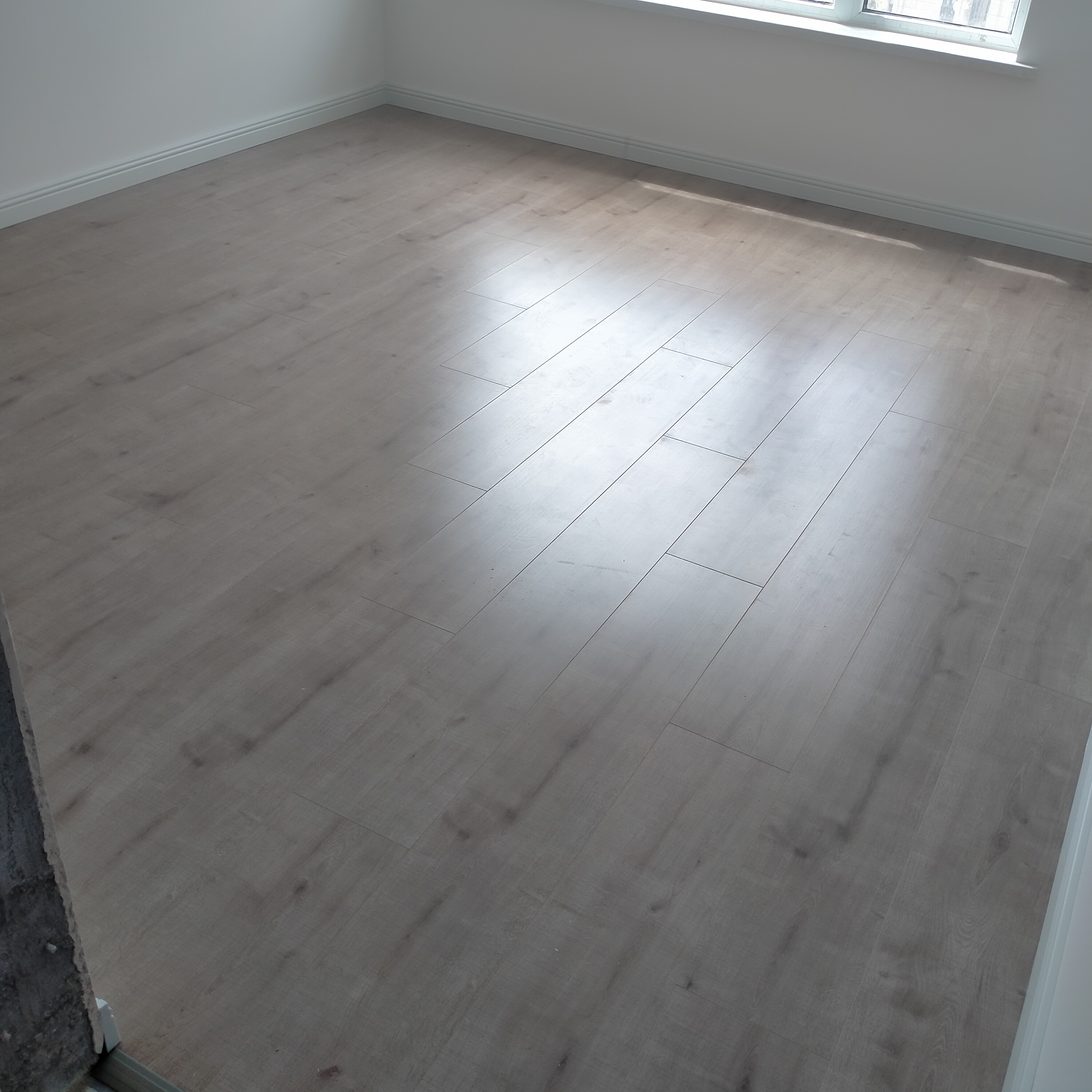

地板2

地板2

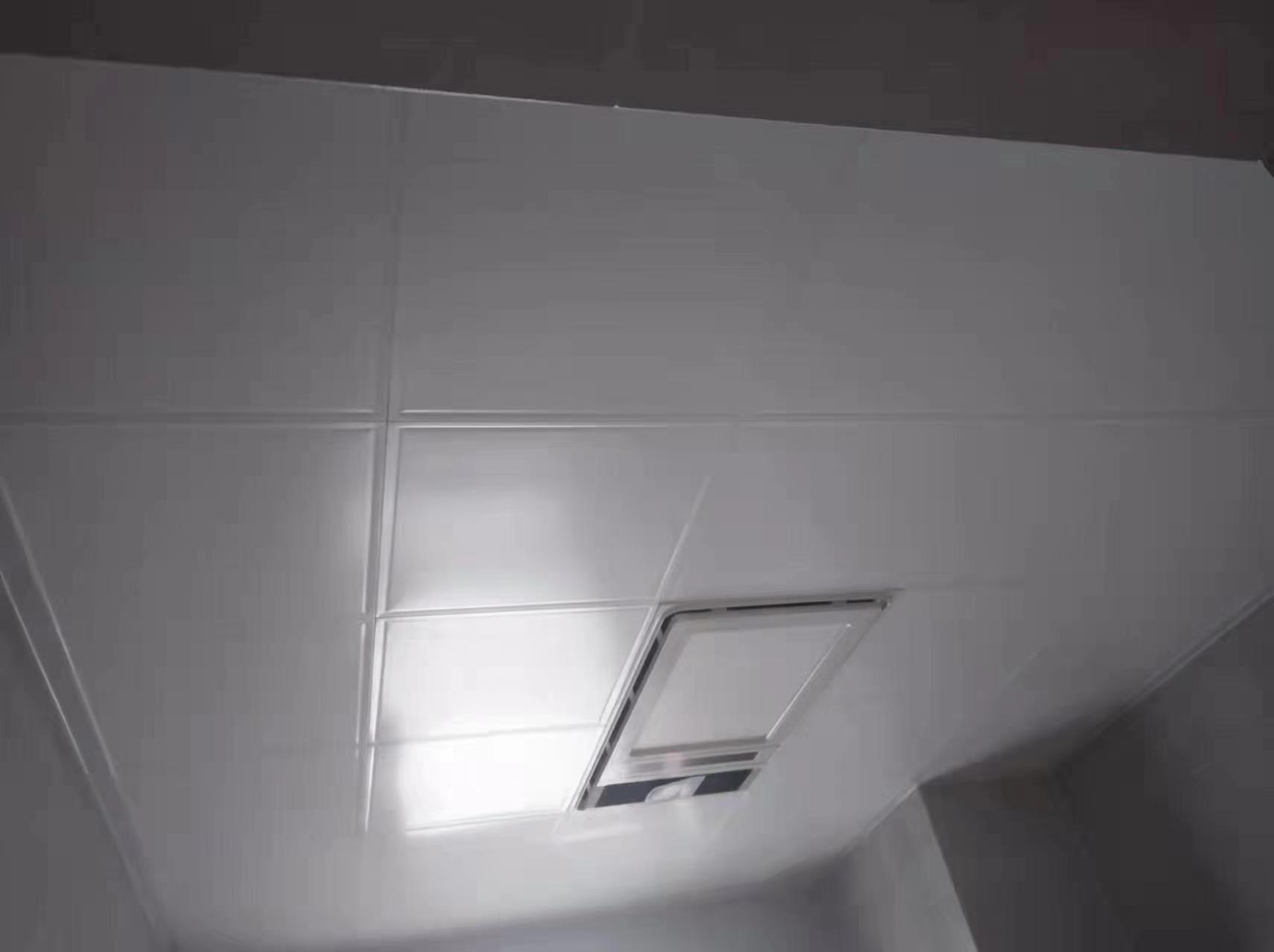

吊顶

吊顶

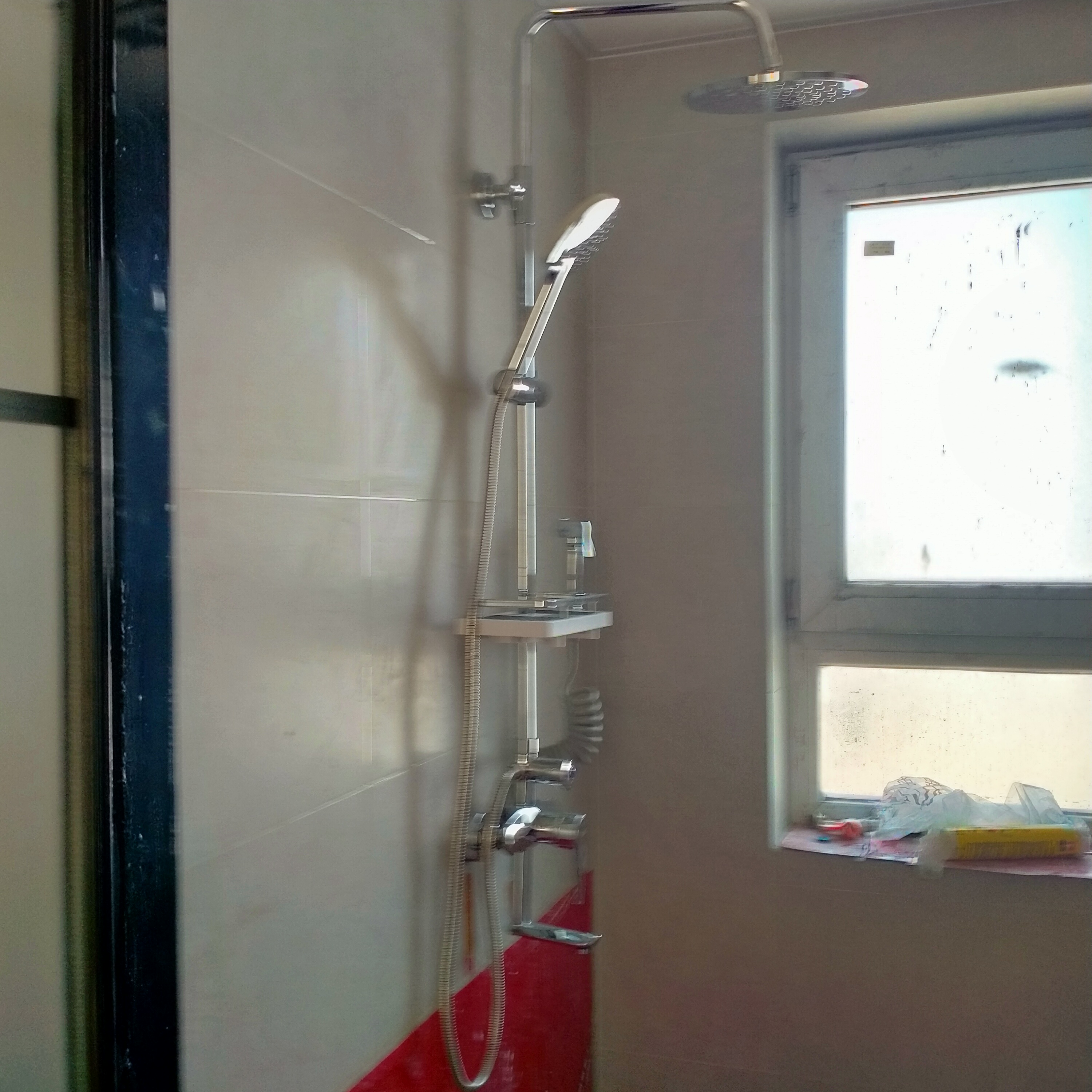

花洒

花洒

马桶

马桶

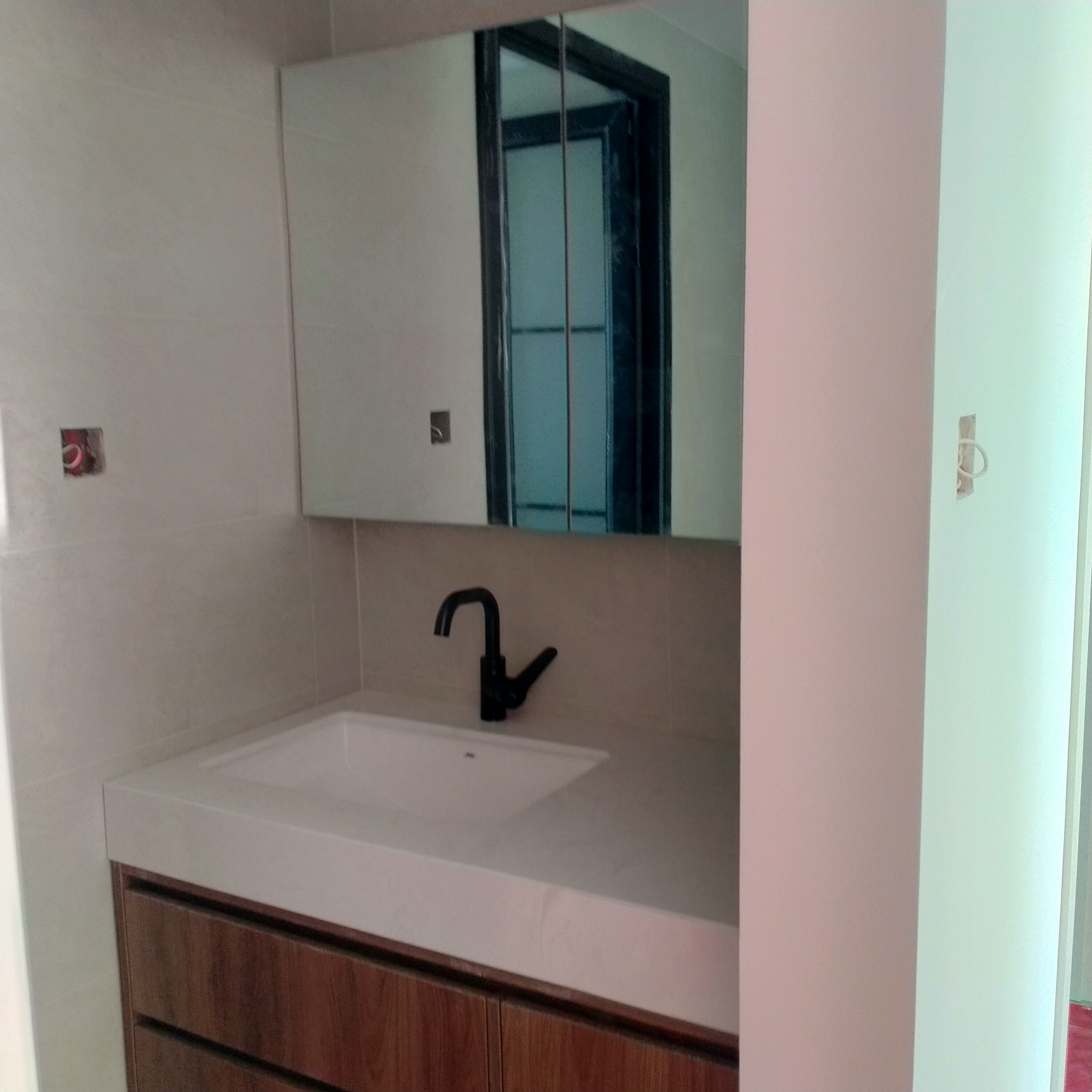

洗手台

洗手台

移门

移门

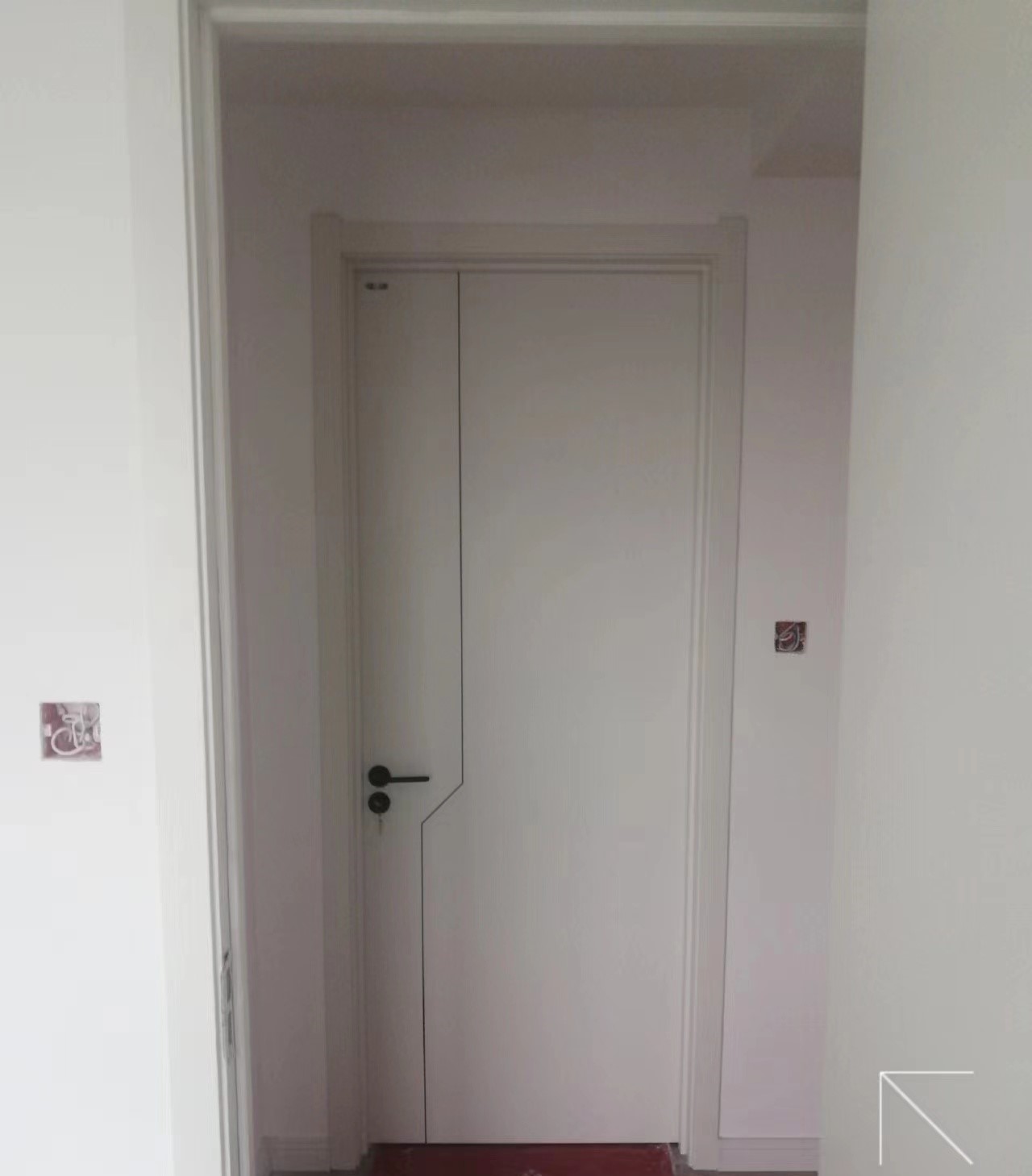

推门

推门

10. 收尾工作

主材全部装好以后,最后一步就是安装自行购买的灯具、开关、插座、各个接口了。我对无主灯设计不是非常感冒,因为要做全屋吊顶,影响层高。各房间还是采用的有主灯的方案。射灯等装饰照明也基本没有用,使用了一些筒灯作为基础照明。搞太多装饰照明可能确实比较好看,但是经济能力也确实不太允许,还是秉持着能省则省的原则,满足基础照明需求优先。

接口这一块,按需购买即可。开关我会在后续关于全屋智能的文章中着重讲述。插座的话,有一个小Trick可以参考:厨房和卫生间应尽可能使用单开五孔插座。厨房的单开五孔,可以在不为设备断电的情况下通过插座开关直接控制设备的供电(开关控制该五孔插座是否有电),对于台面上的厨房小设备如烧水壶,电饭煲等比较有用。卫生间的单开五孔,可以保证在控制照明的同时能够提供插座,例如用开关控制镜前灯,同时可以为吹风机供电。

灯具这里没什么可以多说的了,每个人审美、要求等方方面面都是不一样的,选最适合自己的就是最好的。直接上图结束这篇文章吧。

客厅主灯

客厅主灯

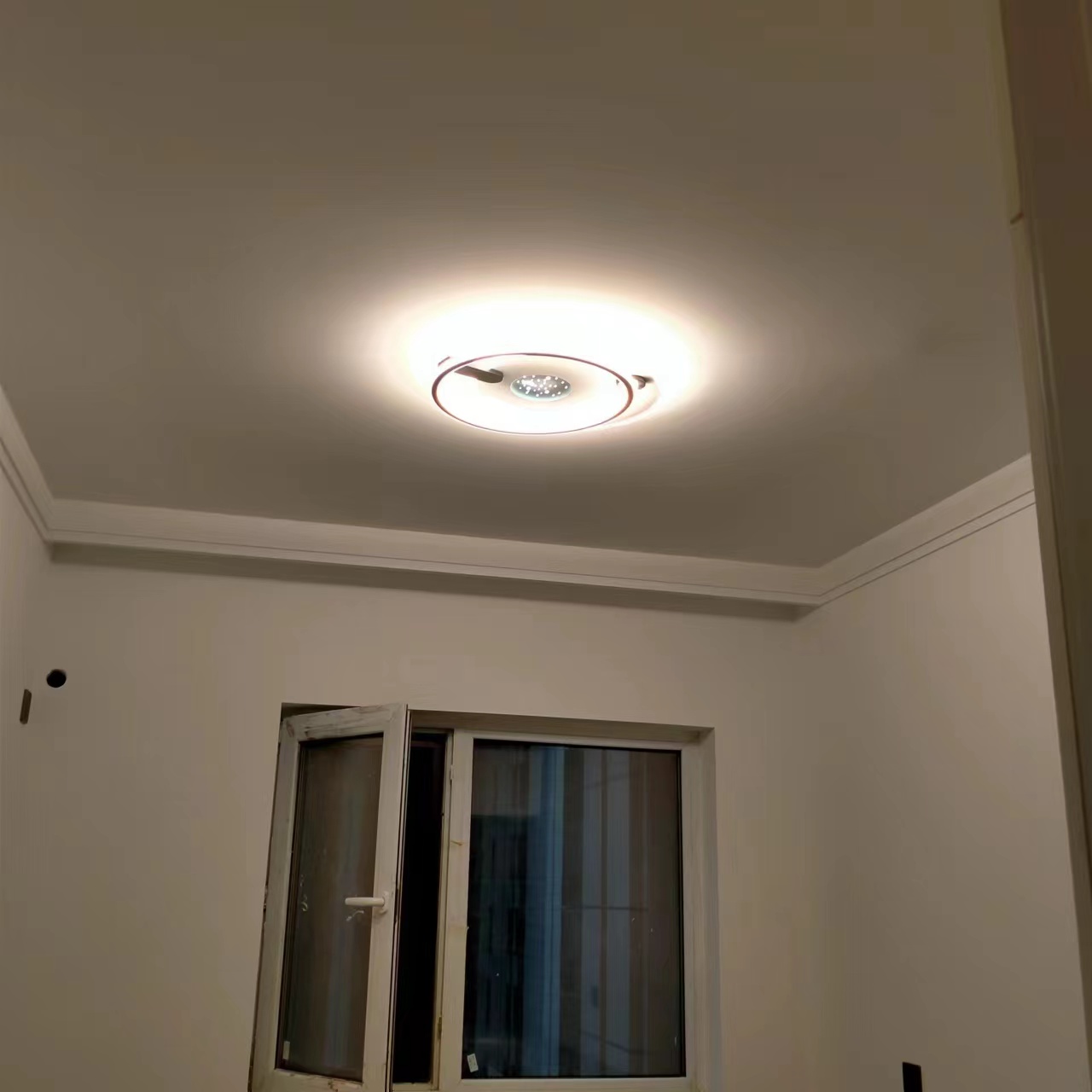

卧室主灯

卧室主灯

卫生间照明

卫生间照明

门厅筒灯

门厅筒灯

过道筒灯

过道筒灯
